До какой температуры воздуха можно заливать бетон: Заливка бетона при минусовой температуре

Содержание

Заливка бетона при минусовой температуре

Основа любой постройки — фундамент, от него зависит надежность и долговечность всего строения. При его закладке требуются специальные знания и выполнение всех строительных норм и требований, обязательно учитывать климатические условия в конкретном месте.

Не так давно, заливка фундамента проводилась только в теплое время года, при отрицательной температуре, бетон замерзал прежде, чем застыть. Впоследствии, вся масса деформировалась, появлялись трещины и провалы. Если процесс происходил в холодное время, основание укрывали камышовыми матами, минеральной ватой, различными способами пытались предотвратить преждевременное замерзание массы.

Научный мир также пытался найти способ, при котором работы с бетонной смесью можно проводить при отрицательных температурах. В ходе научных исследований, была установлена оптимальная температура — от +5 до +15С. Именно такие условия способствуют получить прочный фундамент, который простоит многие года без повреждений.

При какой температуре можно заливать бетон зимой

Без определенных условий, раствор замерзнет при – 4 градуса. Уже при +5с процесс твердения значительно замедляется, набор прочности отменяется, пока не потеплеет. Итог — чем дольше этот период продлится, тем хуже будут показатели надежности. Официально считается оптимальная температура примерно +20 градусов, но часто возникают ситуации, когда нужно что-либо строить при низких градусах.

Бетонный раствор состоит из наполнителей — вода, песок, щебень, цемент. При смешивании цемента с водой, получается цементное молочко, посредством которого и происходит сцепление компонентов, это называется гидратацией. При этом, лишняя влага испаряется, масса отвердевает. Чтобы каменное основание получилось правильным, ему надо высохнуть на протяжении 25 — 30 суток. На первый взгляд — много и долго, но именно в такой срок получается каменной основание, которое не даст просадки. Весь периметр желательно укрыть от осадков или палящего солнца, которые одинаково вредны для раствора.

В холодный период допустимые показатели для наружных работ колеблются в районе — 15 мороза. При этом важным действием является применение противоморозных добавок или иных методов для прогрева смеси.

Можно ли заливать бетон при минусовой температуре

Работа с раствором при отрицательных погодных показателях требует определенных знаний и дополнительных финансовых вливаний.  Летом все происходит без осложнений и лишних материальных трат, риск деформаций можно исключить на 100 %.

Когда замерзает вода в растворе, она расширяется, вследствие чего и появляются разрывы в смеси. Также, лед обволакивает крупные компоненты, не давая им прочно сцепиться с цементом. После оттаивания, твердение продолжается, но монолитность уже нарушена. Чем раньше произошло замерзание, тем больше будет разрушений монолита.

Если возникла необходимость работ при отрицательных показателях погодных условий, необходимо произвести манипуляции, которые предотвратят замерзание смеси. Перечислим некоторые практические советы от профессиональных строителей:

  • по возможности, нужно согревать смесь до момента набора критической прочности;
  • при замешивании бетоносмеси, воду нагревают до + 60 С — 90 С, такой метод приемлем если на улице — 15 С и ниже.;
  • можно обогревать путем обдува горячим воздухом или паром;
  • прогревать с помощью теплоизоляционной опалубки с утеплителем;
  • специальные морозостойкие добавки не позволят ему быстро замерзнуть.

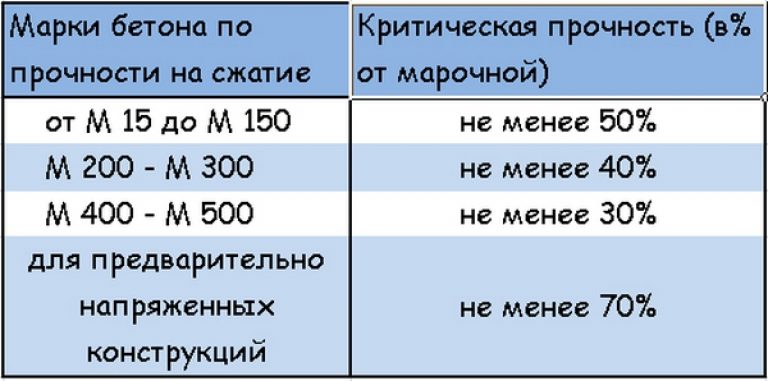

В нормативных актах указано, что снятие опалубки производиться после достижения 50% прочности, остальные работы не раньше 70%.

Отсюда мы видим, что заливать бетон в холодный период вполне возможно, важно подобрать приемлемый вариант согревания будущего основания. Довольно популярный способ — подогрев всех компонентов перед приготовлением раствора, чтобы он в момент заливки был примерно 40 — 50 С.

Каждый метод имеет свои слабые и сильные стороны, для принятия правильного решения, нужно учесть подземную часть фундамента, его конструктивную особенность.

В зимний период часто можно видеть, как с применением тех или иных способов, строительство практически не прекращаются. Критически неприемлемая температура для таких работ является — 15 градусов ниже нуля.

Что добавить в бетон при минусовой температуре

Специальные антиморозные присадки позволяют проводить наружные работы при низких температурах. Это химические добавки, которые условно делятся на несколько групп:

  1. Присадки, не позволяющие замерзнуть воде, как правило, их применяют с подогревом, что позволяет сократить период схватывания и отвердевания.
  2. Присадки на основе антифриза; их задача — усилить активность цемента при отрицательной температуре внешней среды. Указанные добавки используют без прогрева конструкции, нужную прочность бетон наберет без замерзания массы.
  3. Добавки — ускорители твердения цементной массы с выделением тепла, поэтому, монолитная масса подогревается без применения дополнительных средств — самостоятельно.

С материальной точки зрения, использование морозоустойчивых добавок наиболее дешевый вариант, который приемлем для любых конструкций. Главное правило — заливать траншею равномерно, с трамбовкой и уплотнением.

Особенность данных присадок заключается в точной дозировке в процессе использования, учитывая массивность изделия в каждом конкретном случае. Некоторые присадки усиливают коррозию арматурного пояса, другие наоборот — повышают антикоррозийные свойства бетона. Поэтому — их часто используют совместно.

Что будет с бетоном при минусовой температуре?

Часто, возведение фундамента сопровождается внезапной сменой температуры, монолитная масса начала застывать, а ночью ударил мороз и все замерзло. После оттаивания, он затвердеет при восстановлении поврежденных участков. По мнению опытных строителей, допускается одноразовый цикл заморозки — оттаивания при относительно невысоком минусе на улице. При соблюдении правил, укладку в зимнее время можно производить также, как летом. Важной особенностью является доставка готовой подогретой смеси миксером, сооружение утепленной опалубки, использование дополнительных материалов для укрытия основания, обязательная гидроизоляция поверхности.

Для придания бетона высоких прочностных характеристик, песок должен быть карьерный сеяный или промытый. Данный вид имеет шероховатую поверхность, которая дает высокое сцепление с цементом.

Щебень в растворе также должен быть карьерным — благодаря шершавой поверхности, он быстро схватывается с цементным молочком и песком.

Заливка армопояса при минусовой температуре

Армировочный пояс предназначен для равномерного распределения нагрузки от верхних рядов кладки на нижние. Он как бы связывает все строение в единое целое. что значительно повышает его общую прочность и долговечность. Армопояс выполняется с уложенных по периметру стальных прутьев, которые обязательно сваривают между собой в единую конструкцию.

При строительстве строения из газосиликатных блоков, армированный пояс особо актуален. Такие блоки быстро трескаются при малейших подвижках почвы, при усадках основания. При устройстве крыши на таких блоках, также необходим армопояс, так как крепить брус к блокам нельзя — они могут потрескаться. Во избежание деформации стен и здания в целом, сварной армопояс просто необходим. Его сваривают в цельную конструкцию, укладывают поверх кладки и заливают бетоном. С обеих сторон его заделывают раствором, чтобы не нарушать теплоизоляцию стен. Бетонирование пояса допускается в холодною пору года только с применением вышеперечисленных методов.

Работа с бетонной смесью при низких температурах допускается в случаях, когда нет другого выхода, потому, что оптимальной температурой затвердевания массы является от +5 градусов до 25.

Бетон минусовая температура. Можно ли заливать? Не замерзнет?

Ещё в начале прошлого века работы с бетонными смесями были сезонными. В зимний период укладка бетона не производилась из-за потери прочностных характеристик этого стройматериала. Строители пытались разными способами сдвинуть график работ по укладке бетона ближе к началу стойких заморозков. Для этого поверхность бетонного монолита утеплялась при помощи различных органических материалов: древесных опилок, торфяной крошки, сплетенных для этой цели камышовых матов.

Параллельно учёными предпринимались попытки создать бетон, температура схватывания которого была бы ниже нуля градусов. Но поскольку выигрыш во времени строителей не устраивал, продолжался поиск альтернативного утепления (подогрева) бетона при минусовых температурах.

Приемлемая температура смеси

В ходе исследований учёные определили, какая температура бетона наиболее оптимальна для получения качественных конструкций. Её значения находятся в интервале между +5 и +15 градусов. Пограничные показатели, которые прорабатывались исследователями, – минус 20 и плюс 45 град. При значениях наружного воздуха от +5 до -3 град. температура свежеприготовленного продукта не допускается ниже +5 град. Эти показатели подходят для цементной массы в 240 кг/куб. м (при марке М200 и больше). Если цемента используется меньше, температурный показатель смеси должен соответствовать +10 град. или выше.

Способы повышения температуры схватывания бетона

При необходимости в зимний период заливать бетон температура смеси может быть повышена следующими способами:

* за счет применения подогретой воды;

* при помощи ввода в смесь морозостойких добавок;

* с помощью электроподогрева;

* методом пропаривания бетонных конструкций в стационарных условиях в специальных автоклавах до набора прочности 80-85%;

* с помощью электропрогрева бетонного монолита, имеющего в своём составе арматуру. При этом коммутация электродов производится по всей площади соприкосновения арматуры с бетоном при подключении тока небольшого напряжения;

* путём использования тепловых пушек с ограждением бетонной смеси.

При какой температуре можно заливать бетон осенью и зимой? :: SYL.ru

Фундамент – это основа любого здания, и от того, насколько он крепкий, будет зависеть срок эксплуатации строения. Возводится он с использованием бетонной смеси и соблюдением определенных стандартов. Особенно важно знать, при какой температуре можно заливать бетон, особенно в осенний и зимний период, ведь ему нужно выстояться и правильно затвердеть.

Если не принять во внимание погоду на улице в момент заливки бетона, то работа может быть выполнена некачественно и такой фундамент долго не простоит. Хорошо, когда строительство начинается весной и летом, на улице тепло, и сложностей с заливкой бетона нет. Но не всегда так можно подгадать, иногда сроки заставляют выполнять работы в осенний или зимний период. Чтобы все действия были выполнены в срок и качественно, нужно перед их началом разобраться, при какой температуре заливать бетон, сколько он должен стоять и много других важных моментов.

Как влияет температура окружающей среды на состояние бетона?

Все больше людей считают, что заливать бетоном фундамент можно только поздней весной, летом и ранней осенью. Но на самом деле это суждение ошибочное, в любое время года можно выполнять подобную работу, главное — знать, при какой температуре можно заливать бетон. В первую очередь необходимо учесть все особенности монолитной конструкции.

Стандартный монолитный бетон не стоит эксплуатировать до тех пор, пока он не застынет. Этот процесс может занять приличный промежуток времени. Твердеет подобная конструкция полностью только спустя 2 недели, и только на 25-й день ее можно подвергать нагрузкам.

Но обустройство строительной площадки не позволяет при бетонировании надежно защитить конструкцию от воздействия внешних факторов. Летом, когда минусовой температуры не бывает, в этом смысле проблем возникнуть не может, а вот зимой их можно не избежать. Предсказать, какая будет точно погода через 5-10 дней, практически невозможно, а суровый мороз может нанести вред застывающему фундаменту.

Отрицательные температуры воздействуют на бетон своеобразно. Состав в жидком виде – это смесь из песка, гравия, воды и цемента. Жидкость является связующим звеном, именно она, вступая в контакт с цементом, провоцирует специальную реакцию. Впоследствии раствор застывает, молекулы воды испаряются. Именно в это время фундамент лучше вообще оставить в покое, чтобы все процессы внутри завершились.

А вот если мороз, то просто бросить уже не получится. Вода при низкой температуре станет льдом, и не только на лужах, но и внутри смеси, поэтому важно знать, при какой температуре можно заливать бетон или что делать, если работы должны быть срочно проведены, а погода резко меняется. Лед внутри бетонной смеси нарушит прочность конструкции, ведь весной он растает, и получится пустота, размеры которой могут быть внушительными.

Какой оптимальный температурный режим затвердевания бетона?

Так при какой температуре воздуха можно заливать бетон? Этот вопрос интересует многих, кто занимается строительством, да и не только. Разделить температурный режим можно на несколько основных групп:

  • неблагоприятный;
  • оптимальный;
  • благоприятный.

Неблагоприятный период регистрируется именно поздней осенью и зимой, когда на улице свирепствуют морозы. По технике безопасности вообще не рекомендуется работать с бетоном в минусовую погоду, если, конечно, не провести специальную подготовку. Как только температура воздуха начинает резко падать:

  • работы лучше реорганизовать;
  • нагрузки перераспределить;
  • использовать специальное оборудование.

Умеренный температурный режим – это от 0 и до +4 градусов. Подобная погода наблюдается в основном ранней весной или осенью. В таких условиях можно создавать фундамент, но нужно помнить, что оставлять вскрытые элементы на ночь нельзя, нужна хоть минимальная защита.

Благоприятную температуру встретить в зимний период почти невозможно. А она должна быть выше 6 градусов. В этот период ограничений никаких нет, и можно работать с бетоном, не беспокоясь о правильности его затвердевания.

Что делать если на улице мороз, а нужно заливать фундамент?

При какой температуре можно заливать бетон, как правильно защитить конструкцию в холода? Стоит найти ответы на эти вопросы, и бетонирование можно будет проводить вне зависимости от погодных условий.

Можно просто отказаться от строительства на зимний период. Консервация фундамента на зиму – это один из популярнейших вариантов, но ситуации бывают разные.

Не всегда морозы наступают именно зимой, иногда даже ранней зимой или поздней весной показатели на градуснике резко падают вниз. Единичные морозы не принесут такого вреда, как колебание температур. Фундамент застывает не один день, самым лучшим вариантом будет плюсовая погода в течение 14 дней после заливки. Но и по прошествии этого времени нужно быть осторожным.

Но что же делать тем, у кого горят сроки и нужно срочно проводить бетонирование, при какой температуре можно заливать бетон осенью или зимой?

На самом деле благодаря современным технологиям сегодня можно возводить фундамент даже в мороз. Существует несколько решений проблемы:

  • добавление пластификаторов или увеличение количества цемента;
  • прогрев бетона;
  • монтаж тепляков.

Каждый из способов предназначен для определенного температурного режима. Первый считается одним из самых простых и доступных, а вот последний сложный, но максимально действенный.

Рассмотрим каждый из методов более подробно, чтобы определиться, при какой температуре можно заливать бетон осенью и чем защитить конструкцию.

Улучшение качества раствора

Самое простое и доступное решение – это улучшение бетона. Не самое дешевое, но если сравнивать с двумя другими методами, то самое выигрышное.

Преимущества очевидны. Трудоемкость процесса сводится к добавлению большего количества цемента, приобретению продукции высшей марки, морозостойкости состава и другим критериям.

Чем больше в бетоне содержание цемента, тем быстрее он стынет и схватывается. Если на улице не постоянная температура, а колеблется, она повышается до +5 или снижается до легких минусов, то это решение будет оптимальным.

Бетон схватится еще в момент заливки, а дальше его можно просто прикрыть тканью, и ему не будут страшны никакие перепады температур.

Добавление пластификаторов

Еще одно хорошее решение – это добавление пластификаторов. Они представляют собой специальные химические компоненты, которые позволяют выполнить различные задачи. Они помогают осуществить естественную гидроизоляцию фундамента в холодное время года, максимально укрепляют конструкцию и ускоряют рабочий процесс.

Ответить на вопрос, при какой низкой температуре можно заливать бетон, получится, только если будет точно известно, использовались ли пластификаторы и какие.

Сегодня производители цемента морозостойкой марки предлагают смесь, в которую уже добавили около 10 % пластификатора. Вариант с повышением устойчивости к низким температурам хорош в тех случаях, если суровая зима еще не наступила, но на улице воздух охлаждается до небольших минусов.

Прогревание бетона

При какой минимальной температуре заливают раствор? Искать ответ на этот вопрос необязательно нужно, если предусмотреть такой процесс, как прогревание бетонной смеси. Чтобы прогреть бетон, понадобится нагревательная установка, которая работает от электричества. Специальные электроны помещают в еще не застывшую бетонную смесь, а после происходит подогрев.

Таким способом можно повысить температуру внутри смеси и держать ее на нужном уровне столько времени, сколько потребуется. И тогда уже будет неважно, при какой минусовой температуре можно заливать бетон.

Специальные добавки в бетонную смесь

Многих людей, которые собираются начинать строительство, волнует вопрос, когда лучше проводить заливку фундамента. Хорошо, если ты не зависишь от графиков, а собираешься просто достроить пристройку к дому. В этом случае можно подгадать и начать работы весной или осенью, когда температура воздуха позволяет правильно залить бетон и дать возможность ему качественно застыть. А вот тем, кто ведет крупное строительство и зависит от графиков, важно знать, при какой температуре нельзя заливать бетон.

На самом деле сегодня в бетон добавляют специальные противоморозные средства, помогающие возводить фундамент в любое время года и при любой температуре. В состав добавок входят соли монокарбоновых кислот, нитрит и формиат натрия. Также могут присутствовать и другие примеси. Они помогают сократить время твердения бетона, в итоге он становится максимально прочным и надежным.

Химическая добавка не позволяет воде замерзнуть, и все потому, что основная ее задача — снизить температуру замерзания жидкости в бетонной смеси. Но даже при наличии добавки в бетоне работать с ним зимой можно при температуре не более -5 градусов. При более низких показателях дополнительные компоненты теряют свои свойства, а прочность смеси снижается на 30 %.

Но стоит помнить и о том, что все эти добавки, которые понижают температуру кристаллизации воды, пагубно влияют на арматуру. Именно поэтому, если при возведении фундамента она будет применена металлическая, использовать добавки нужно с особой осторожностью.

Нагревание арматуры

Это еще один хороший метод, который поможет сделать фундамент надежным, даже если он будет возводиться в осенний или зимний период. Метод пропускания тока через толщу бетонного раствора по ранее заложенному в него кабелю. Укладывают его вдоль каркаса, изготовленного из металлической арматуры. После заливки бетона к кабелю подключают ток, и через подстанцию начинает подаваться напряжение. Но стоит помнить, что при использовании данного метода важно контролировать уровень прогревания, так как высокая температура может привести к пересыханию, что снизит качество бетонного основания. Используя этот метод, можно не волноваться о том, будет ли мороз ночью, и искать ответ на вопрос, до какой температуры можно заливать бетон зимой, уже не нужно будет.

Наружное утепление опалубки фундамента

Этот способ будет эффективен только в тех случаях, если возведенный фундамент был прогрет еще на этапе заливки. В противном случае наружные методы утепления не принесут никакой пользы. Сразу после того как бетонная смесь будет залита в подготовленную опалубку, ее необходимо надежно прикрыть гидроизоляционными материалами, они должны быть под рукой при строительстве фундамента, особенно если погода на улице холодная. Таким образом можно будет сохранить тепло и не дать ему улетучиться. А в случае если намечается дождь или снег, защитит фундамент от попадания лишней влаги.

Также нужно по возможности качественно утеплить опалубку и все выступающие над поверхностью части фундамента. Для этого можно использовать различные материалы, в том числе опилки, солому, пенополистирол и другие. Превосходные результаты дает формирование шатра. А чтобы улучшить эффект, дополнительно внутрь шатра устанавливают обогревательные конструкции, например пушки.

Цель защиты бетона заключается не только в том, чтобы создать нормальные условия для его затвердевания, но и не позволить осадкам и перепадам температуры пагубно сказаться на его качестве. Утеплять основание нужно еще до того, как наступят холода. Это поможет фундаменту не только правильно застыть, но и пережить холодную зиму.
При какой минимальной температуре можно заливать бетон? Ответить однозначно на этот вопрос не получится. Все зависит от того, насколько будет подготовлена работа. Если есть все для надежной защиты от непогоды, то и в сильный мороз можно провести работы. Важно не нарушать технологий, последовательности работ, и тогда фундамент получится максимально надежным и крепким, даже если возводился он осенью или зимой.

Советы специалистов

Многие люди, собирающиеся возводить фундамент зимой, задают себе не только вопрос, до минус какой температуры можно заливать бетон, но еще можно ли проводить заливку частями. Категорически нельзя этого делать. Пока весь фундамент не будет залит, работы не прекращаются, даже если придется работать в непогоду или ночью.

Укладывать бетонную смесь лучше всего сегментами небольшого размера в высоту и длину, сразу же покрывая очередным слоем, чтобы температура не смогла быстро снизиться. В тех случаях, если на поверхности появилась гелиевая прослойка, то ее нужно сколоть.

Чтобы работы были выполнены качественно и с соблюдением технологии, важно правильно подготовить территорию:

  • качественно очистить котлован от снега и мусора, весь лед с арматуры сколоть;
  • чтобы дно не замерзло, необходимо сразу после того, как будет сделана выборка и засыпана песком, накрыть ее соломой;
  • дно между стенками нужно тщательно прогреть, ведь заливать бетон на мерзлую почву не рекомендуется, в противном случае земля под слоем бетонной смеси начнет оттаивать и проседать, а ведь это может происходить неравномерно, а это значит, что усадка фундамента будет больше нужного параметра;
  • свободный доступ к опалубке должен быть со всех сторон.

Чтобы возвести фундамент осенью и зимой, главное — соблюдать все этапы работы и ни в коем случае не добавлять что-то от себя и не менять состава смеси. Иначе все старания пойдут прахом, и тогда уже не будет важно, при какой отрицательной температуре можно заливать бетон. Все придется переделывать заново, иначе основание будет некрепким, и сооружение не будет стоять долго. Особенно важно соблюдение всех технологий при возведении основательных сооружений, например жилых домов, высотных зданий.

Как понятно из вышесказанного, температура воздуха на улице в момент заливки бетона в опалубку играет не такую важную роль, как соблюдение всех правил и технологий. Оборудовав площадку, закупив материалы для утепления и использовав специальные добавки, можно даже в мороз построить самый надежный фундамент.

Заниматься строительством надо при наличии соответствующих знаний. При отсутствии таковых лучше не приступать к сооружению дачи или особняка, чтобы не пришлось ломать голову через пару лет над тем, как устранить огрехи своего труда.

При какой температуре можно заливать бетон: полезные советы

Прочность фундамента строения определяется качеством раствора, соблюдением последовательности его укладки и погодными условиями в конкретной местности. Поэтому необходимо выяснить, при какой температуре можно заливать бетон в теплый и холодный сезон.

Особенности набора прочности бетонными конструкциями

Чтобы уточнить, при какой температуре воздуха можно заливать цементную смесь, нужно разобраться с процессом отвердевания. В готовом растворе происходит реакция между компонентами цемента и воды – гидратация. Процесс протекает в два этапа:

  • схватывание при участии алюминатов СЗА. Внутри бетона генерируются кристаллы-иголки, связывающиеся друг с другом. Через 6-10 часов образуется своеобразный скелет смеси;
  • твердение с участием клинкерных минералов C3S и C2S. Во время твердения бетона формируется силикатная мелкопористая масса из мелких кристаллов.

Интересно знать! При низких температурах вода в фундаменте становится льдом, что приводит к окончанию твердения и схватывания.

Опасность влияния минусовых температур на состояние смеси

Скорость реакций гидратации и набора прочности бетоном привязаны к температуре окружающей среды. При ее понижении с +20 до +5 градусов время твердения увеличивается в 5 раз. Процесс застывания проходит еще медленнее, если на улице похолодало до нуля.

Замерзание воды при отрицательной температуре приводит к ее расширению. Далее происходит повышение давления внутри смеси, которое становится причиной распада кристаллической решетки. Последствие реакции – разрушение фундамента и ухудшение свойств монолитности из-за обволакивания льдом заполнителей.

Важно! После оттаивания жидкости процесс отвердевания восстанавливается, но качество бетона будет хуже – арматура отслаивается, а монолит растрескивается.

Какая температура воздуха является приемлемой для раствора?

Специалисты выяснили, при какой оптимальной температуре воздуха следует и можно заливать готовый бетон. Работы по строительству фундамента лучше проводить в промежутке от +5 до +15°. Уличный температурный режим в пределах от +5 до минус 3° предусматривает, что свежеуложенный бетон марки М200 весом 240 г/м3 должен быть не ниже +5 градусов.

На заметку! При использовании меньшего количества цемента оптимальная внутренняя температура состава равняется  +10°.

Показатели морозостойкости различных марок бетона

Чтобы выяснить, до какой самой низкой минусовой температуры на улице можно строить фундамент и заливать бетон, необходимо разобраться в его морозостойкости. Данная характеристика влияет на количество циклов заморозки и оттаивания смеси без потери ею не более 5 % прочности.

ГОСТом 10060-2012 регламентированы 5 групп морозостойкости производимых марок бетона:

  • F50 – низкая устойчивость к замерзанию свойственна смесям М100 и М150, поэтому их применяют для внутренних работ;
  • F100 – марки бетона М200 и М250 отличаются нормальной устойчивостью, но подходят только для строительства домов в теплом или умеренном климате;
  • F150-300 – составы с маркировкой М300, М350 и М400 актуальны при постоянных низких температурах и на почвах с большой глубиной промерзания;
  • F300-500 – такой показатель морозустойчивости у марок М450, М500, М550 и М600, рекомендованных для работ в условиях северных областей.

Важно! Составы F500-1000 не используются для частного строительства, они подходят только для промышленных зданий, исследовательских и военных комплексов.

Технология и особенности заливки в осеннее время

При какой средней летней температуре начинать строительство? Теплое время года – от +15 до +30 градусов подходит для строительных работ. Заливка бетона летом допустима. Единственное условие – защита свежеуложенного монолита от дождя.

Выбор подходящего времени

В осеннее время погода отличается непредсказуемостью, поэтому важно знать, при какой температуре можно заливать бетон осенью.

Оптимальная температура воздуха составляет от +20 до +5°, поэтому начинать устройство основания рекомендуется в сентябре-октябре до заморозков.

В процессе обустройства фундамента важно учитывать, до какой отметки на градуснике нужно выполнить работы перед похолоданием. Она должна равняться +10 градусов по Цельсию. Бетонная масса набирает прочность на протяжении 1 месяца.

Перед заморозками рекомендуется сделать укрытие, а в первые двое суток – защитить смесь пленкой от дождя.

Совет! Перед тем, как заливать фундамент осенью, посмотрите прогноз погоды.

Факторы, влияющие на схватывание теста в осенний период

Заливка монолита будет качественной, если учесть несколько моментов:

  • температура воздуха. При каких показателях температуры можно заливать бетон осенью, чтобы начать строить дом? Нормальный показатель – плюс 16°. В этот период раствор затвердевает медленно, что обеспечивает качество постройки. Заморозки припадают на конец октября, поэтому лучше заняться строительством в середине сентября;
  • характеристики влажности. Сырая погода и влажный грунт способствуют процессу отвердевания. Свежеуложенный раствор не нужно регулярно сбрызгивать водой, а медленное высыхание обеспечивает повышение прочности;
  • наличие осадков. Если вы разобрались, при каких оптимальных температурах можно заливать основание, то нужно учесть и наличие дождя. Переувлажнение монолита приводит к вымыванию цементного молочка;
  • уровень грунтовых вод. На болотистых участках осенью меньше воды, что позволяет сделать свайное основание. Проверить, поднялась ли вода, можно путем выкапывания траншеи. Если в ней поднялась вода, фундамент заливать нельзя.

Важно! При несоответствии хотя бы одного фактора конструкция потеряет прочность.

Процесс работ в зимнее время

Основное условие, при котором получится уложить бетон зимой, – температура на улице до -3 градусов. В условиях ее понижения есть риски перемерзания цементного теста. Если вам интересно, при каких максимально низких наружных температурах допустимо заливать бетон с обогревом, то эта величина – от +5 градусов.

Строительная практика отмечает две технологии работ  – использование морозостойких составов и искусственное повышение устойчивости теста к холодам.

Правильный замес смеси

Цемент марки М400 в морозных условиях набирает более 30 % своей максимальной прочности.

Раствор готовится в стандартных пропорциях:

  • 1 часть цемента;
  • 2,5 части песка;
  • 8-10 частей воды.

При известковании количество компонентов изменяется:

  • 1 часть цемента;
  • 2,5-4 части песка;
  • 1,3:10 извести;
  • 8-10 частей воды.

Для приготовления марки бетона М400 также используют пластификаторы и антифризы.

Прогрев цементного теста

При какой минимальной температуре можно заливать бетон с подогревом монолита, вы уже разобрались. Строители рекомендуют в процессе замеса повышать и температуру раствора до 35-40 ° путем разогрева воды до 90 °,  щебня и песка – до 60 °. Сухой цемент не греют, а оставляют в помещении до набора комнатной температуры.

Вода прогревается в железной емкости, а добавки при помощи обдува воздухом. Для этого внутрь кучек стройматериалов от печи протягивается трубопровод. Укладку после нагрева осуществляют за один раз, подавая смесь непрерывно.

Совет! Если организуется доставка бетона на объект в зимнюю погоду, уточните, прогревает ли поставщик материал в специальной печи.

Можно ли искусственно повысить морозостойкость раствора?

Чтобы ускорить работы и предотвратить деструкцию фундамента допускается использовать антиморозные средства, выполнять прогрев бетона или его утепление.

Виды добавок

При соблюдении дозировок специальных продуктов легко предусмотреть, при какой предельной отрицательной температуре заканчивать стройку. Допустимо продолжать работы до -25 градусов. Средства классифицируются в зависимости от воздействия на смесь.

Присадки

Специальные жидкие продукты для гидратации раствора в условиях минусовой температуры. Используются вместе с подогревом для ускорения реакций отвердевания и схватывания.

Антифризы

Средства, повышающие активность цементного теста в любых условиях:

  • поташ или вещества на основе солей монокарбоновых кислот. Повышают температурный диапазон работы с бетонным составом до -30 градусов, ускоряют отвердевание состава. Армирующий каркас не подвергается коррозии, на поверхности монолита нет высолов;
  • хлорид натрия – используется для пластификации смеси из портландцемента, исключает загустение. Стальная арматура может ржаветь;
  • нитрит натрия – подходит для всех типов цементов, кроме глиноземных. После добавления продукта со смесью можно работать при низких температурах, но до -15 градусов;
  • формиат натрия – предусматривает использование пластификаторов. Без них в монолите из-за скопления солей появляются пустоты.

На заметку! Антифризы исключают нагревание конструкции.

Ускорители схватывания

Отличаются быстрым выделением теплоты, поэтому температура воды остается стабильной и монолит греется сам.

Важно! При несоблюдении дозировки веществ есть риски коррозии армирующего каркаса.

Способы подогрева

Прогрев бетона актуален, если требует залить фундамент малоэтажного здания. Если интересуетесь, до какой максимальной отметки можно повысить температуру, этот показатель составляет 15-20 градусов. Антифризовые смеси начинают вводить при температуре от -15 градусов. Сейчас мы кратко будем рассматривать варианты электрообогрева бетона:

  • по всей площади строения устанавливается каркас из деревянного бруса, на котором организуется пленочный шатер. Внутри конструкции устанавливаются пушки на газе или электричестве. После подъема температуры устройства поддерживают ее на протяжении цикла застывания бетона;
  • обмотка армирующего каркаса греющим кабелем до того, как вы начнете заливать фундамент. Электрика включается в сети после укладки смеси. Помимо кабеля можно использовать нихромовые спирали или ТЭНы.

Важно! В условиях сильных холодов и промерзания грунтов методика неэффективна.

Особенности укрытия и утепления

Используя этот способ, по достижению 3-х – 7-ми градусной уличной температуры можно заливать бетон.

  Как выбрать тротуарную плитку

Чтобы защитить свежеуложенный бетон в условиях заморозков, организуется специальное укрытие. Закрыть будущий фундамент утеплителем можно так:

  1. Заливка раствора в опалубку и его контроль до момента схватывания.
  2. Засыпка в ленту смоченных водой опилок слоем на 20 см.
  3. Закрытие материала отрезом пленки шириной 1,5 м.
  4. Укладка сухих опилок – слой 50 см.
  5. Фундаменты для столбов засыпают сухой листвой и накрывают полиэтиленом.

На заметку! Сухой материал защитит монолитное основание от холода, а влажный – исключит его перегревание.

Выполнение утепления опалубки

Укладка утеплителя актуальна, если прогревался свежеуложенный бетон. Технология теплоизоляции опалубки имеет несколько особенностей:

  • начало работ до заморозков;
  • укладка рулонного или пленочного теплоизолятора на поверхность опалубки;
  • выполнение электрического обогрева – возводится шатер и устанавливаются пушки;
  • прикрытие бетонной смеси после заливки опилками, соломой, пенополистиролом.

Совет! Прикрывайте все выступающие части монолитной конструкции.

Перед строительством монолитного основания нужно учитывать, при какой минимальной температуре без рисков можно заливать бетон осенью или зимой. В случаях ее понижения можно перенести сроки работ или осуществить подогрев конструкции. Использование антиморозных добавок, применение электрического оборудования или теплоизоляции допускается, когда нет возможности отсрочить заливку.

Рекомендуем посмотреть видео по теме

Источник: https://nastroike.com/stroitelnye-materialy/pri-kakoj-temperature-mozhno-zalivat-beton-v-razlichnoe-vremya-goda

При какой температуре можно заливать бетонную смесь, советы от строителей

Главная › Полезные советы

Часто люди затеявшие строительство или ремонт не имеют достаточного количества практических навыков и как следствие привлекают к работе профессионалов.

Но часто для того что бы выполнить ту или иную процедуру достаточно просто уделить немного времени на изучение технологии. К слову, за что бы вы не взялись, в строительстве и ремонте, скорее всего, придётся столкнуться с заливкой бетона. В этой статье мы и поговорим на эту тему.

Особенности заливки бетона при разных погодных условиях

Особенности современных строительных материалов заключается в том, что благодаря техническому прогрессу появилось огромное количество добавок, которые дают возможность производить работы по строительству в любых погодных условиях.

Но при этом, некоторые особенности бетона диктуют правила работы с ним, которые нарушать категорически нельзя.

Качество раствора при различных температурах

Низкие температуры при различных погодных условиях могут вызывать в растворе необратимые изменения а, следовательно, нужно учитывать некоторые нюансы:

  • Так, например, раствор, который был изготовлен в жару, отличается хорошей скоростью застывания и высокой прочностью. К слову, тёплая погода в целом отличается довольно благоприятными условиями для выполнения подобных работ.
  • В случае, если работать приходится в минусовые температуры, то стоит понимать, что раствор, содержащий в себе воду изначально не может себя комфортно «чувствовать» в таких условиях. Качество бетона резко падает, впоследствии могут возникать трещины и разломы, что существенно сказывается на качестве.

Наиболее оправданное время для заливки

Как показывает практика, наиболее комфортными для заливки бетона будут следующие условия:

  • Осуществлять процедуру необходимо в летнее время года, когда стоит устойчивая тёплая погода без резких перепадов, особенно в сторону холодной погоды.
  • Оптимальной температурой будет являться промежуток от 5 до 15 градусов по Цельсию. При этом влажность воздуха должна быть как можно выше.
  • Дополнительно стоит отметить, что в таких условиях раствор стоит делать более жидким, не смотря на то, что сохнуть он будет дольше, это значительно скажется на уровне прочности.

Заливка в дождливую погоду или в мороз

Казалось бы, ситуация безвыходная, однако, работать в экстремальных условиях всё же можно, естественно при учёте того, что у того кто производит заливку есть определённый багаж полезных знаний.

Так, например в мороз нужно учитывать следующее:

  • Во-первых, ни в коем случае нельзя экономить на бетоне и его доставке, материал в данном случае играет весьма важную роль.
  • Во-вторых, следует обязательно позаботиться о включении в раствор специальных добавок, обеспечивающих морозоустойчивость.
  • В-третьих, стоит обеспечить опалубку с утеплением, встречаются варианты, когда участки бетонирования обеспечивают дополнительным обогревом. Однако, такой способ является достаточно дорогостоящим и будет далеко не всем по карману.

В дождь стоит учитывать следующие особенности:

  • В целом некоторая часть строителей, достаточно часто считает дождливую погоду более удобной, даже бытует мнение, что бетон будет схватываться равномернее, да и к тому же влажность воздуха будет высокой, а это, как известно даже к лучшему.
  • Если же дождь достаточно сильный и есть опасения в том, что раствор будет попросту размыт, вполне допустимо накрыть залитую площадку полиэтиленом, который укроет конструкцию от влаги.
  • Но стоит учесть, что в случае затяжных проливных дождей производить работы не следует, т.к. от чрезмерного воздействия стихии способов защиты просто не существует.

Рекомендации при работе в минусовой температуре

Ещё раз подробно стоит остановиться на том, как производить работы в мороз, т.к. чаще всего именно это вызывает сложности. Рассмотрим подробно несколько весьма полезных советов, с помощью которых можно осуществить успешную заливку раствора при минусовой температуре.

Советы по работе в морозную погоду

  • Ни в коем случае нельзя дать бетонной смеси замёрзнуть, т.к. это приведёт к полной негодности материала и потребуется заново организовывать доставку.
  • Материал следует разводить исключительно тёплой водой, и осуществляться это должно в промышленных или приближенных к ним условиях. Тут же есть возможность добавить специальные компоненты, которые помогут повысить морозостойкость материала. Стоит отметить, что для проведения таких расчётов потребуется опытный технолог, который сможет «подогнать» состав смеси под погоду.
  • Отдельное внимание уделяется доставке, контроль над временем подвоза и заливки должен быть максимально точным. Особенно остро вопрос транспортировки стоит, если строительная площадка находится  в удалении от города.
  • Перед заливкой фундамента требуется убедиться в том, что подушка в траншее не замёрзла.
  • К слову сказать, отдельно стоит позаботиться о строительной технике, которая будет способна осуществлять подготовительные работы на замёрзшей земле.
  • Заранее следует подготовить материалы для теплоизоляции, что бы раствор не перемёрз.

Противоморозные добавки в бетон

Фактически такие добавки представляют собой специальное химическое вещество, производится оно как в виде сухой смеси, так и специального раствора. Суть их действия заключается в том, что они просто ускоряют процесс кристаллизации воды, до того, как она превратится в лёд и разрушит смесь.

Стоит учитывать, что не смотря на достаточно высокую эффективность, в процессе затвердевания бетон наберёт лишь около тридцати процентов от своей полной прочности, остальное будет проявляться в процессе оттаивания а, следовательно, подвергать залитый зимой бетон чрезмерно высоким нагрузкам противопоказано.

В зависимости от химической основы можно выделить следующие виды добавок:

  • Антифриз. Добавка, которая снижает температуру кристаллизации воды. Собственно именно за счёт этого свойства и достигается нужный эффект. При этом он никак не влияет на общий процесс формирования бетона. Отлично подходит для применения в не самых сложных условиях при умеренно низких температурах.
  • Сульфаты. Добавки, в основе которых лежит такое вещество являются достаточно популярными и эффективными. Основой их действия является то, что сульфаты активно выделяют тепло. Реакция начинается сразу же после добавления в раствор.
  • Добавки-ускорители. В данном случае в основе лежит повышение уровня растворимости силикатных компонентов цемента, которые вследствие протекания реакции гидратации понижают температуру замерзания воды в растворе.

Заливка бетона в сложных условиях чаще всего крайняя и вынужденная мера, если есть возможность избежать данного процесса, то лучше однозначно это сделать. Наиболее верным решением будет отложить работу до наступления более благоприятных условий, особенно это касается конструкций, на которые в будущем планируются высокие нагрузки. Заливка бетона в плохую погоду Ссылка на основную публикацию

Источник: http://okarkase.ru/poleznye-sovety/zalivka-betona-v-ploxuyu-pogodu.html

При какой температуре можно заливать фундамент — особенности выполнения работ

Работы по возведению фундаментной основы считаются немаловажным строительным этапом.

Основной фактор, оказывающий влияние на окончательный результат – температурный режим воздуха и качественные характеристики бетонной смеси.

Сегодня рассмотрим, при какой температуре можно заливать фундамент, чтобы основание под будущее сооружение отличалось надежностью и продолжительным эксплуатационным периодом.

Влияние температуры на характеристики бетона

Все знают, что раствор быстрей застывает, если стоит теплая погода, а вот жара может оказать пагубное влияние на свежезалитый бетон.

При температуре в пределах 5 – 15 градусов выше нуля схватывание состава происходит естественным образом, при этом бетон выделяет тепло в окружающую его среду. Но в жаркие дни этого не происходит.

В подобных условиях бетонный каркас начинает свое формирование при еще увеличенном объеме материала. При потере температуры поверхность постепенно оседает, а сформированная кристаллическая структура данному процессу создает препятствия. В конечном итоге, из-за созданного внутри напряжения, фундамент покрывается трещинами на четвертый – двенадцатый час с момента окончания заливки.

Для того, чтобы фундамент сохранял целостность при двадцати пяти градусах тепла и выше, необходимо для приготовления бетона применять портландцемент быстрого твердения, спустя пять – шесть часов от окончания бетонирования поливая водой и затеняя подручными материалами.

Замедление гидратации достигается вводимыми пластификаторными и модифицирующими добавками. Появляющиеся трещины говорят о том, что необходимо выполнить повторную трамбовку.

Оптимальная температура для заливки фундамента

Запланировав строительство основания, следует учесть температурные условия, марку цементного материала и его качественное состояние. Особое внимание уделяется специальным добавкам, снижающим температурный показатель кристаллизации воды, и поддержке должного режима во время застывания бетонной смеси.

Залитый раствор схватывается в течение двадцати четырех часов, после этого на протяжении четырех недель набирает необходимую прочность.

Стандартная температура, при которой формируется основание – от трех до двадцати пяти градусов тепла.

Заливка при минимальной температуре

Чтобы правильно выдерживать бетонный раствор до критических уровней прочности, следует знать особенности существующих для этого способов, их достоинства и недостатки.

Отметим, что определенные методы применяются в комплексе с некоторыми аналогами, в большинстве случаев с предварительным подогревом бетонного раствора.

Условия, способствующие для правильного твердения, должны создаваться снаружи здания. Заключаются они в выдерживании определенной температуры вокруг бетона.

И все же, можно ли заливать фундамент при минусовой температуре? Проблема в том, что в такой работе при отрицательных температурах основная проблема связана с медленным застыванием бетонного раствора.

Если заливка осуществляется при нулевой температуре, процессы, происходящие в растворе во время его застывания, просто прекращаются. Влага, оставшаяся внутри фундаментного основания, существенно увеличивает свои объемы, разрывая поверхность.

Чтобы избежать подобных негативных проявлений, строители пользуются определенными технологическими приемами:

  • определенные компоненты растворной смеси и опалубочная конструкция прогреваются;
  • внутри конструкции прокладывается специальный провод, осуществляющий подогрев;
  • вокруг фундаментной основы монтируются обогревательные устройства;
  • в бетонный раствор вводятся специальные противоморозные добавки, ускоряющие застывание или понижающие температуру, при которой вода начинает замерзать.

Если придется заливать бетон под фундамент зимой, рекомендуется сократить количество используемой для замеса раствора воды.

Необходимо быть готовым к тому, что перечисленные способы существенно повлияют на бюджет строительных работ в сторону его увеличения. Подобные методы, как следует из отзывов, редко используются начинающими застройщиками.

Особой популярностью пользуется метод зимнего бетонирования, предусматривающий снижение количества воды и цементного материала в смеси. Но в этом случае компоненты необходимо смешивать в строгих пропорциях.

В подобных ситуациях применяют быстротвердеющий цементный состав, готовя раствор определенным образом:

  • две части воды подогревают до семидесяти градусов;
  • выполняется смешивание с песком или щебенкой;
  • подается в бетоносмеситель цемент, заливается оставшееся количество воды.

Перед заливкой бетона из опалубки удаляют лед, выполняют подогрев подстилающей подушки. Конструкция ленточного или иного фундамента укрывается полиэтиленом, чтобы тепло возле фундамента сохранялось максимально долго.

Зная, до каких температур можно заливать фундамент, все равно необходимо уточнить прогноз погода. Вполне возможно, что придется продумать систему подогрева. Кроме того, даже при отрицательных температурах воздуха понадобится устраивать гидроизоляцию.

Существует много причин, по которым в холодный сезон заливают бетон на фундамент. Но в подобных работах имеются некоторые преимущества, которые рекомендуется учесть:

  • без предварительного прогрева раствора можно бетонировать фундамент в части объекта, находящейся ниже поверхности земли. В теплую погоду рыхлая земля осыпается, но при морозе бетон можно лить спокойно, потому что грунт будет удерживать форму;
  • разобравшись, какая температура для заливки фундамента в зимний сезон лучше, вы неплохо сэкономите на стоимости материалов, на которые в это время года цены не повышаются.

Для тех, кто интересуется, как залить фундамент зимой при минусовой температуре, отметим наличие определенных недостатков. В первую очередь вас ожидает трудоемкий процесс устройства котлована, потому что грунт промерзнет и будет плохо поддаваться выемке. Кроме этого, работы будут вестись низкими темпами, вас ожидают дополнительные расходы на обогрев.

Приняв во внимание все особенности, каждому застройщику придется решать самому, при какой температуре нельзя заливать фундамент.

Помогут ли добавки

Специалисты утверждают, что не стоит в зимнее время заливать фундамент без использования в растворе специальных присадок. Считается, что подобные добавки решают все проблемы, так как этот способ наиболее прост для бетонирования при минусовой температуре, особенно – ночью.

Как уверяют застройщики, используя добавки, можно залить фундамент в минусовую температуру, не организуя подогрев. Но если работать комплексно, то за счет обогрева вы снизите денежные затраты.

Если минимальная температура для заливки фундамента вызывает у вас сомнения, воспользуйтесь одним из видов добавок:

  • веществами и соединениями, снижающими точку промерзания воды. С их помощью достигается нормальное застывание при отрицательном температурном режиме. В подобную группу входят поташ, кальциевый и натриевый хлориды, натриевый нитрит, сочетания таких компонентов и подобные им вещества. Тип добавки определяется с учетом того, до какой минусовой температуры разрешается выполнять бетонирование;
  • компонентами и соединениями, ускоряющими твердение. Среди них выделяют патош, модификаторные добавки на кальциевом хлориде и мочевине и т. п.

Присадки вводятся в количестве двух – десяти процентов от веса цементного материала. Объем их подбирается с ориентированием на температурный режим, необходимый для затвердевания искусственного камня.

При какой температуре зимой следует добавлять присадки? Строители используют их при минусовой температуре до 25 градусов.

Но частным застройщикам не следует прибегать к подобным экспериментам, так как в реальности такие добавки используются лишь при первых ночных заморозках либо с наступлением весны, когда фундамент необходим к конкретному периоду, а других вариантов для его устройства не существует.

Что происходит, если не выдержан температурный режим

Если вы сомневаетесь, при какой температуре лучше заливать бетонную смесь, проконсультируйтесь с опытными строителями. В случае несоблюдения существующих требований, предъявляемых к бетонированию в определенное время года, с бетонной основой здания могут произойти изменения негативного характера:

  • появятся трещины. Как правило, они образуются при температуре, превышающей двадцать градусов тепла., если не контролировать равномерность высыхания влаги и процесс набора твердости. Как правило, залитое основание укрывается пленкой и периодически увлажняется;
  • внутри фундамента образуются микротрещины. При какой температуре весной и при какой осенью это случается? Если воздух не прогрелся выше трех градусов тепла, вода начинает преобразовываться в лед, увеличивая объем. Потом она высыхает, оставляя после себя микроскопические трещины, способствующие разрушению бетонного основания;
  • наблюдаются смещения. При использовании для замеса бетонной массы промерзшего песка или гравия, в массу попадают кусочки льда, образующие пустотные участки. От воздействия максимальной нагрузки фундаментное основание смещается;

  • повышается натяжение. Сваренный при отрицательной температуре араматурный каркас будущей фундаментной основы в теплую погоду расширится в объеме и создаст повышенное напряжение для конструкции, приводящее к аварийным ситуациям.

Источник: https://betonov.com/fundament/stroitelstvo/pri-kakoj-temperature-mozhno-zalivat-fundament.html

При какой температуре заливают бетон на улице – При какой температуре можно заливать бетон: цементирование на улице

На окончательный результат процесса бетонирования влияет множество факторов, главным из которых выступают оптимальные температурные показатели. Поэтому стоит изучить, при какой температуре можно заливать бетон, а какая из них пагубно скажется на стойкости полученной конструкции.

Для этого, подробно рассмотрим данное преобразование в различных условиях.

Свойства заливки бетона: влияние сезонных условий на процесс

Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.

Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов. В связи с этим, строительство объектов популярно весной или летом.

При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.

Варианты увеличения температуры бетонной смеси в зимний период:

  • Подогрев воды;
  • Внедрение морозостойких примесей;
  • С помощью электрического подогрева;
  • Использование тепловых пушек с ограждением бетонной смеси;
  • Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
  • Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.

Важно! Льют бетон зимой при наружной температуре не выше 15 градусов со знаком «минус». В процессе, нужно обязательно использовать добавки, устойчивые к морозам и применять способы подогрева бетона при отрицательных температурах, а также правильно вести уход за ним.

Влияние морозоустойчивых примесей на заливку бетона зимой

Быстрота застывания раствора, зависит от марки цемента и добавки к ней.

Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:

  1. Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
  2. Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
  3. Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.

Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.

На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.

Примечание. Введение химических элементов осуществляется при дозировке 2 – 15 процентов от веса цемента в общую смесь.

Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.

Примечание. В зимний период, при наличии добавки в бетоне, работать со смесью без прогрева можно при температуре не ниже минус 5 градусов.

Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.

Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.

Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.

Примечание. Специалисты допускают один цикл заморозки/оттаивания при условии, если температура смеси в течение 3-х суток не опустится ниже +10 градусов.

Температурный режим бетонной смеси: влияние погодных условий

Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:

  • Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
  • Граничные показатели: минус 20 и +45 градусов;
  • Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.

Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).

Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.

Важно! Зимой все работы рекомендуется выполнять при минимальной температуре: до «минус» 15 градусов.

В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.

Важно! При сильных затяжных дождях, на открытых уличных площадках, бетонные работы не осуществляются.

При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?

Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.

Важно! Цемент не подвергается процессу подогрева.

Суть процесса:

  • Нагревается песок и щебень до 60 градусов;
  • Вода до 90 градусов;
  • Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
  • Все компоненты смешивают.

Совет. Сухой цемент греть нежелательно, так как огромная вероятность потери его активности. Вследствие чего, он станет непригодным.

Источник: https://foamin.ru/beton-2/pri-kakoj-temperature-zalivayut-beton-na-ulice-pri-kakoj-temperature-mozhno-zalivat-beton-cementirovanie-na-ulice.html

Заливка бетона при минусовой температуре без прогрева: м

При какой температуре можно заливать бетонную смесь, советы от строителей

На чтение 6 мин. Просмотров 1.1k.

Часто люди затеявшие строительство или ремонт не имеют достаточного количества практических навыков и как следствие привлекают к работе профессионалов.

Но часто для того что бы выполнить ту или иную процедуру достаточно просто уделить немного времени на изучение технологии. К слову, за что бы вы не взялись, в строительстве и ремонте, скорее всего, придётся столкнуться с заливкой бетона. В этой статье мы и поговорим на эту тему.

Особенности заливки бетона при разных погодных условиях

Особенности современных строительных материалов заключается в том, что благодаря техническому прогрессу появилось огромное количество добавок, которые дают возможность производить работы по строительству в любых погодных условиях.

Но при этом, некоторые особенности бетона диктуют правила работы с ним, которые нарушать категорически нельзя.

Качество раствора при различных температурах

Низкие температуры при различных погодных условиях могут вызывать в растворе необратимые изменения а, следовательно, нужно учитывать некоторые нюансы:

  • Так, например, раствор, который был изготовлен в жару, отличается хорошей скоростью застывания и высокой прочностью. К слову, тёплая погода в целом отличается довольно благоприятными условиями для выполнения подобных работ.
  • В случае, если работать приходится в минусовые температуры, то стоит понимать, что раствор, содержащий в себе воду изначально не может себя комфортно «чувствовать» в таких условиях. Качество бетона резко падает, впоследствии могут возникать трещины и разломы, что существенно сказывается на качестве.

Наиболее оправданное время для заливки

Естественно, что вопрос о том, когда же именно нужно производить работы по заливке волнует всех, кто берётся за этот процесс, особенно в первый раз.

Как показывает практика, наиболее комфортными для заливки бетона будут следующие условия:

  • Осуществлять процедуру необходимо в летнее время года, когда стоит устойчивая тёплая погода без резких перепадов, особенно в сторону холодной погоды.
  • Оптимальной температурой будет являться промежуток от 5 до 15 градусов по Цельсию. При этом влажность воздуха должна быть как можно выше.
  • Дополнительно стоит отметить, что в таких условиях раствор стоит делать более жидким, не смотря на то, что сохнуть он будет дольше, это значительно скажется на уровне прочности.

Заливка в дождливую погоду или в мороз

Естественно, что сроки, как правило, поджимают и иногда работа с бетонов в условиях мороза или дождя является вынужденной мерой.

Казалось бы, ситуация безвыходная, однако, работать в экстремальных условиях всё же можно, естественно при учёте того, что у того кто производит заливку есть определённый багаж полезных знаний.

Так, например в мороз нужно учитывать следующее:

  • Во-первых, ни в коем случае нельзя экономить на бетоне и его доставке, материал в данном случае играет весьма важную роль.
  • Во-вторых, следует обязательно позаботиться о включении в раствор специальных добавок, обеспечивающих морозоустойчивость.
  • В-третьих, стоит обеспечить опалубку с утеплением, встречаются варианты, когда участки бетонирования обеспечивают дополнительным обогревом. Однако, такой способ является достаточно дорогостоящим и будет далеко не всем по карману.

В дождь стоит учитывать следующие особенности:

  • В целом некоторая часть строителей, достаточно часто считает дождливую погоду более удобной, даже бытует мнение, что бетон будет схватываться равномернее, да и к тому же влажность воздуха будет высокой, а это, как известно даже к лучшему.
  • Если же дождь достаточно сильный и есть опасения в том, что раствор будет попросту размыт, вполне допустимо накрыть залитую площадку полиэтиленом, который укроет конструкцию от влаги.
  • Но стоит учесть, что в случае затяжных проливных дождей производить работы не следует, т.к. от чрезмерного воздействия стихии способов защиты просто не существует.

Рекомендации при работе в минусовой температуре

Ещё раз подробно стоит остановиться на том, как производить работы в мороз, т.к. чаще всего именно это вызывает сложности. Рассмотрим подробно несколько весьма полезных советов, с помощью которых можно осуществить успешную заливку раствора при минусовой температуре.

Советы по работе в морозную погоду

  • Ни в коем случае нельзя дать бетонной смеси замёрзнуть, т.к. это приведёт к полной негодности материала и потребуется заново организовывать доставку.
  • Материал следует разводить исключительно тёплой водой, и осуществляться это должно в промышленных или приближенных к ним условиях. Тут же есть возможность добавить специальные компоненты, которые помогут повысить морозостойкость материала. Стоит отметить, что для проведения таких расчётов потребуется опытный технолог, который сможет «подогнать» состав смеси под погоду.
  • Отдельное внимание уделяется доставке, контроль над временем подвоза и заливки должен быть максимально точным. Особенно остро вопрос транспортировки стоит, если строительная площадка находится  в удалении от города.
  • Перед заливкой фундамента требуется убедиться в том, что подушка в траншее не замёрзла.
  • К слову сказать, отдельно стоит позаботиться о строительной технике, которая будет способна осуществлять подготовительные работы на замёрзшей земле.
  • Заранее следует подготовить материалы для теплоизоляции, что бы раствор не перемёрз.

Противоморозные добавки в бетон

Фактически такие добавки представляют собой специальное химическое вещество, производится оно как в виде сухой смеси, так и специального раствора. Суть их действия заключается в том, что они просто ускоряют процесс кристаллизации воды, до того, как она превратится в лёд и разрушит смесь.

Стоит учитывать, что не смотря на достаточно высокую эффективность, в процессе затвердевания бетон наберёт лишь около тридцати процентов от своей полной прочности, остальное будет проявляться в процессе оттаивания а, следовательно, подвергать залитый зимой бетон чрезмерно высоким нагрузкам противопоказано.

В зависимости от химической основы можно выделить следующие виды добавок:

  • Антифриз. Добавка, которая снижает температуру кристаллизации воды. Собственно именно за счёт этого свойства и достигается нужный эффект. При этом он никак не влияет на общий процесс формирования бетона. Отлично подходит для применения в не самых сложных условиях при умеренно низких температурах.
  • Сульфаты. Добавки, в основе которых лежит такое вещество являются достаточно популярными и эффективными. Основой их действия является то, что сульфаты активно выделяют тепло. Реакция начинается сразу же после добавления в раствор.
  • Добавки-ускорители. В данном случае в основе лежит повышение уровня растворимости силикатных компонентов цемента, которые вследствие протекания реакции гидратации понижают температуру замерзания воды в растворе.

Заливка бетона в сложных условиях чаще всего крайняя и вынужденная мера, если есть возможность избежать данного процесса, то лучше однозначно это сделать. Наиболее верным решением будет отложить работу до наступления более благоприятных условий, особенно это касается конструкций, на которые в будущем планируются высокие нагрузки.

Можно ли фундамент заливать зимой, до скольки градусов и как правильно это делать

Ввиду продолжительного зимнего периода в большинстве регионов РФ в промышленном и жилищном строительстве практикуется заливка фундамента зимой. Индивидуальным застройщикам, предпочитающим для экономии бюджета делать все работы самому, данные технологии не приносят ощутимой выгоды. Резко увеличиваются расходы на обеспечение минимально возможного набора прочности цементным камнем.

Содержание статьи

Меры, принимаемые при заливке в мороз

Основными недостатками зимнего бетонирования традиционно являются следующие факторы:

  • при 0 – минус 2 градусах процесс гидратации внутри смеси останавливается полностью;
  • требуется введение добавок в бетон, обогрев опалубки и самой смеси;
  • приготовить нормальный бетон в пятне застройки в мороз практически невозможно;
  • при доставке смеси миксерами укладку необходимо проводить быстрыми темпами.

На начальном этапе необходимо определиться, как можно поддерживать положительную температуру внутри опалубки в течение 3 – 5 суток, чтобы гидратация завершилась минимум на 70%, после чего, промерзание конструкции уже не так страшно. После оттаивания процессы продолжатся, бетон сможет набрать проектную прочность самостоятельно.

Если заморозить конструкцию сразу после укладки бетона, ни о каких эксплуатационных характеристиках речи быть не может. Застройщик получит рассыпающийся рыхлый материал, который придется полностью разрушить, вывезти с участка и утилизировать .

Что же делать, если по каким-то причинам фундамент все же нужно залить в морозы? Основными методиками зимнего бетонирования являются:

  • утепление конструкции;
  • введение противоморозных добавок;
  • обогрев пятна застройки либо элементов опалубки и массива железобетона.

Вариант тепляка для плитного фундамента.

Внимание! Независимо от выбранной технологии, пропариваются наполнители (песок, щебень, вода подогревается), вводятся противоморозные добавки. В противном случае бетон просто замерзнет в миксере или кузове самосвала при доставке. Нагревать цемент запрещено категорически – он потеряет свои  свойства.

Утепление

На начальном этапе необходимо спланировать работы и составить некое подобие графика ППР. В обязательном порядке производятся операции в указанной последовательности:

  • подготовка укрывного материала – оптимальный вариант полиэтиленовая пленка 0,15 мм для натягивания по всему периметру наподобие теплицы (так называемый тепляк, состоит из деревянных стоек, балок, прогонов из бруска, и пленки или тента), фундаментную ленту и опалубку укутывают пенополистиролом, минватой или соломенными матами;
  • прогрев подстилающего слоя – укладка смеси на мерзлый грунт запрещена, так как в нижнем армируемом слое бетон замерзнет еще до начала гидратации, производится непосредственно перед приходом миксеров, чтобы земля не успела замерзнуть снова;
  • нагрев арматурного каркаса – при заморозках ниже 15 градусов стержни нагревают электротоком до +5 градусов.

Вариант тепляка для ленточного фундамента.

Толщину и количество теплоизолятора выбирают в зависимости от того, сколько градусов на улице. Не рекомендуются работы ниже минус 5 градусов, так как до замерзания без подогрева бетон наберет прочность:

  • при -2 градусах – 63%;
  • при -5 градусах – 18%;
  • при -15 градусах – 0%.

В мороз работы ведутся непрерывно (иногда круглосуточно), что так же влияет на стоимость фундамента.

Добавки

Основным назначением химреагентов является снижение температуры замерзания воды. Удорожание бетона при этом составляет 10 – 16% в зависимости от добавки (поташ, хлористые соли, нитрит натрия). Остальные реагенты можно применять исключительно по специальным инструкциям.

Минимально возможный набор прочности для соответствия смеси классам В 15 – В 30 в первые три часа составляет 20 – 30%. Конструкция должна обогреваться в первые трое суток (минимум) перед распалубкой, после чего, бетон можно заморозить – гидратация продолжится после весеннего оттаивания.

Внимание! При использовании добавок по нормам нужно применять оцинкованную арматуру, т.к. добавки делают бетон химически агрессивным, это может привести к ускорению коррозии незащищенной арматуры.

Поташ — калий углекислый или карбонат калия.

При выборе противоморозных добавок необходимо учесть:

  • самостоятельное замешивание не допускается, так как необходимо точно рассчитать соотношение В/Ц (водо-цементное), что возможно лишь на оборудовании растворных узлов со специальными дозирующими устройствами;
  • хлористые соли требуют увеличения защитного слоя (5 – 7 см), что не всегда возможно в небольших сечениях лент МЗЛФ частного строительства;
  • поташ не рекомендован при использовании оцинкованной арматуры, зато это единственный реагент для бетонирования в минус 25 градусов.

Количество реагента зависит от веса цемента в смеси, регулируется нормативами ГОСТ 24211 от 2008 года:

  • для ускорения отвердевания материала – 1 – 2%;
  • для снижения точки замерзания воды на 7 – 10 градусов – 3 – 5%;
  • для гарантированного отсутствия промерзания – 10 – 15%.

Это самый бюджетный вариант зимнего бетонирования в сравнении с прочими технологиями.

Подогрев

Обеспечить обогрев уложенного внутрь опалубки бетона можно несколькими методами:

  • «термос» – можно делать для МЗЛФ простой конфигурации, смесь вместе с опалубкой достаточно укрыть минватой, пенополистиролом, соломой или опилками;
  • пропаривание – вокруг опалубки можно изготовить обойму из щитов, рубероида, под которую подается пар (температура 50 градусов, давление 0,5 – 0,7 атмосфер), повышение температуры в пределах 10 градусов ежечасно, затем остывание с такой же скоростью градиента;
  • электрообогрев – подача напряжения на электроды, струны, арматурный каркас.

Греющий кабель укладывается в толщу бетона и остается там навсегда.

При пропаривании используются следующие режимы термообработки бетона:

  • выдерживание после укладки смеси в опалубку;
  • нагрев до 50 – 80 градусов со скоростью 15°С/час;
  • постепенное охлаждение со скоростью 15°С/час.

Делать электрообогрев можно несколькими способами:

  • внутренний – электродами служат продольные стержни арматуры;
  • сквозной – для узких лент МЗЛФ в пределах 0,5 м, 15 мм полосы или 6 мм струны монтируются по внутренним граням опалубки;
  • электродный – ток проходит между электродами, сквозь толщу бетона, нагревая отдельные участки, метод применяют для обогрева пилястр, углов, выступов.

При минус 5 – 10 градусов чаще используется ИК прогрев. Особенностью инфракрасного излучение является преобразование энергии (лучевой в тепловую) внутри самих материалов, которые ему подвергаются. Воздух между ИК пушкой и обогревателем практически не нагревается, опалубка и бетон остаются теплыми.

Индукционный нагрев в частном строительстве не используется ввиду дороговизны доставки, применения крупногабаритного энергоемкого оборудования в мороз.

Возможные варианты заливки при отрицательной температуре

Оптимальным способом зимнего бетонирования, который можно применить для относительно небольшого фундамента коттеджа в мороз, является «тепляк»:

  • над пятном застройки сооружается брусовый каркас;
  • сразу после укладки смеси и уплотнения наконечниками глубинных вибраторов надевается полог из материалов, сохраняющих эластичность в мороз;
  • внутри стоит несколько тепловых пушек, поддерживающих положительную температуру 3 – 5 дней.

Тепляк — теплица для заливки фундамента в морозы.

Основная сложность данной технологии заключается в необходимости круглосуточного дежурства для контроля температуры в мороз, обеспечения влажного компресса верхней поверхности фундамента. Можно арендовать греющие опалубки с вмонтированными в щиты нагревательными элементами, но это обходится неоправданно дорого для ограниченного бюджета индивидуального застройщика.

Для плитных фундаментов используется вмуровывание греющего кабеля, систем теплого пола (плита УШП с готовыми коммуникациями). Если кабель укладывается внутри плавающей плиты, он становится не извлекаемым и остается в бетоне на весь срок эксплуатации, что повышает смету на 20 – 30%.

В утепленной шведской плите контуры теплого пола предназначены для дальнейшей эксплуатации, поэтому дополнительные затраты здесь можно не учитывать. Однако плиту необходимо отшлифовать до окончательного набора прочности. Это сложно делать в мороз, особенно при выпадении снега сразу после заливки.

При этом необходимо учесть, что в 70% случаев в УШП закладываются контуры водяного теплого пола, в которые зимой неоткуда подать кипяток. Электрический обогрев всегда обходится дороже, поэтому мене востребован у индивидуальных застройщиков даже в качестве дополнительного обогрева.

Возможные последствия

Производить бетонирование при отрицательных температурах можно только по указанным технологиям с соблюдением требований последовательности операций и срокам их проведения.

Внимание! Утверждение, что процессы гидратации цементного камня продолжатся после оттаивания бетона в корне неверное. Вода, необходимая для этого молекулярного процесса, вымерзает за зиму, смесь проектную прочность набрать не сможет. До замерзания бетон должен набрать хотя бы 70% прочности.

Последствия не соблюдения технологии при бетонировании в зимний период.

Именно для набора 70% прочности в первые несколько суток нужно делать все необходимое для поддержания положительной температуры смеси и опалубки вокруг нее, через которую происходят основные теплопотери. Если заморозки ударили внезапно, температура минус 10 градусов и более приведет к печальным последствиям:

  • больше всего пострадают наружные поверхности, боковые грани цокольной части ленты, возвышающиеся над землей;
  • крошку и отдельные пласты можно будет сметать веником после установления теплой весенней погоды;
  • дальнейшая гидратация в этом испорченном материале невозможна в принципе.

Еще, с другого ракурса.

Железобетон является сложным химическим композитом, свойства которого зависят от водо-цементного соотношения смеси, уложенной в опалубку. При повышении соотношения В/Ц и снижении тонкости помола цемента бетон способен набрать необходимые 70% прочности гораздо быстрее, впоследствии увеличить эту характеристику, превысив марочную прочность на 20%.

Другими словами, при заливке в мороз можно добиться не снижения, а увеличения прочности конструкции. Другое дело, что поручить это можно исключительно профессионалам с соответствующим образованием либо практикам, заливших зимой немало фундаментов разной сложности. Индивидуальный застройщик в 80% случаев ничего, кроме снижения проектной прочности и неоправданного увеличения бюджета строительства получить в межсезонье не сможет при всем желании.

Совет! Если вам нужны строители для возведения фундамента, есть очень удобный сервис по подбору спецов от PROFI.RU. Просто заполните детали заказа, мастера сами откликнутся и вы сможете выбрать с кем сотрудничать. У каждого специалиста в системе есть рейтинг, отзывы и примеры работ, что поможет с выбором. Похоже на мини тендер. Размещение заявки БЕСПЛАТНО и ни к чему не обязывает. Работает почти во всех городах России.

Если вы являетесь мастером, то перейдите по этой ссылке, зарегистрируйтесь в системе и сможете принимать заказы.

Хорошая реклама

Читайте также

При какой температуре можно заливать бетон без повреждения фундамента

Большинство людей, начинающих строительство и не имеющих ни опыта, ни хорошо подготовленных навыков, вызываются профессионалами и полностью полагаются на них. Но часто, имея свободное время и какие-то свои, нажившиеся и заветные идеи, человек хочет построить свой уголок. И пусть это будет домик на только что купленном участке, давно задуманный гараж или хотя бы курятник по вычитанной технологии! Есть желание возвести этот «монументальный», но что-то дорогое сердцу постройки своими руками и в точку.Здесь вы сталкиваетесь с кардинальными проблемами.

Фундамент — это главное

Каким бы ни был размер здания, если предполагается, что это будет не сезон, а хотя бы десятилетие, у него должен быть фундамент. А делать бетон быстрее, удобнее и надежнее. И тут возникает очень важный вопрос: «А при какой температуре заливать бетон?» Никто особо не хочет переводить материал зря, а тем более портить фундамент здания.

Нормативные условия

В любой технической документации можно прочитать, что граничные индикаторы, указывающие, при какой температуре можно заливать бетон, остаются нижней полосой на отметке минус двадцать, а верхней — на отметке плюс сорок пять по Цельсию. В этом случае любой умный человек понимает, что лучшие условия будут чем-то средним. Если учесть взаимное влияние бетона при застывании и температуры воздуха, то можно сказать, что наиболее благоприятными являются градусы от +5 до +15.Выше — допустимое, хотя и не до тропической жары, летом нужно будет делать бетон более жидким с учетом испаряющейся влаги. Но зимой …

Экстремальные условия: мороз

В холодную погоду, по физике, вода в растворе бетона замерзает, и бетон перестает твердеть. Если он не успел это сделать до превращения воды в лед, он не станет твердым, даже если ему удастся его согреть. Поскольку замерзающая вода увеличивается в объеме, она разрывает связи в бетоне, и он становится неоднородным.Замерзшая арматура тоже не добавляет оптимизма, так как лед на ней мешает схватиться с бетоном, и в результате они не образуют единого целого. Зимой вопрос о температуре, при которой можно заливать бетон, вообще неактуален, так как в течение суток он может подскочить в пределах 5-15 градусов, также опасно постоянное промерзание-размораживание фундамента.

Как бороться с холодом

В этом случае зимой можно производить бетонные работы, если умеешь заливать бетон на мороз.Главное — соблюдать определенные правила, и заливка будет не хуже, чем в самые благоприятные дни. Первое условие — правильно доставить хороший, обычный бетон. Опытные строители советуют не жадничать и использовать бетононасос. Второй — это уход за уже залитым бетоном. Хотя бы при заливке в нее нужно добавить морозостойкие добавки и позаботиться об опалубке с утеплителем. В дальнейшем можно посоветовать обогрев бетонного участка. При достаточном старании вам будет все равно, при какой температуре можно заливать бетон.Вы всегда можете!

Экстремальные условия: дождь

Многие строители бетонируются в сырости, которая в сочетании с прохладой даже более комфортна, чем в сухую и теплую погоду. Говорят, бетон схватывается более равномерно. Кроме того, если вы хотите работать в заведомо дождливое время, вы можете повысить устойчивость бетона к воде с помощью специального цемента. Второй секрет того, как удачно залить бетон под дождем, — это накрыть участок полиэтиленом, чтобы раствор не расплылся.

К сожалению, дождь никакими ухищрениями не спасает, так что в сильные, продолжительные дожди на открытых пространствах бетонные работы не приводят.

p>

Заливка бетона в холодную погоду | Для профессионалов в строительстве

Для многих подрядчиков заливка бетона в холодную погоду — это нервное испытание — настолько сильное, что они сокращают строительный сезон, чтобы избежать проблем, связанных с холодной заливкой.

Но так быть не должно. С сегодняшними улучшенными конструкциями бетона и методами заливки любой подрядчик может быть уверен в получении хороших результатов даже в холодную погоду при небольшом планировании .

Прочность бетона частично зависит от температуры, при которой он застывает. Нормальная прочность на сжатие основана на выдерживании бетона при его идеальной температуре выдерживания 72 градуса по Фаренгейту в течение 28 дней. Более высокие температуры сокращают время отверждения. С другой стороны, более низкие температуры увеличивают продолжительность периода отверждения.

Холодная погода технически определяется как период, когда в течение более 3 дней подряд средняя дневная температура воздуха составляет менее 40 градусов по Фаренгейту, а температура воздуха не превышает 50 градусов по Фаренгейту в течение более половины любых 24-часовых часов. период.

Заливка бетона в таких условиях может быть выгодна подрядчикам. Пока разница между температурой окружающего воздуха и температурой бетона минимальна, бетон, заливаемый в холодных условиях, будет иметь более высокий предел прочности и лучшую долговечность.

Подготовка площадки

Секрет хорошей холодной погоды начинается с хорошей подготовки площадки. В холодную погоду это означает, что перед началом заливки убедитесь, что все ваше изоляционное и обогревательное оборудование находится на месте и работает должным образом.Солома, брезент и изолирующие одеяла должны быть сухими и в хорошем состоянии. Если для утепления используется пенопласт, обязательно выясните, как он будет удерживаться на месте в случае сильного ветра. Проверьте работоспособность всех нагревателей и убедитесь, что в них достаточно топлива на весь период отверждения.

Гидравлические обогреватели отверждают зимний блюз бетона

Бетон нельзя укладывать на мерзлое земляное полотно. Если ожидается замерзание, земляное полотно должно быть защищено и его температура должна быть выше нуля.Обычно это означает использование около 6 дюймов соломенного покрытия для изоляции области разлива. Солома должна удерживаться на месте брезентом или полиэтиленовой пленкой. Будьте осторожны, не уплотняйте соломинку слишком сильно, иначе вы уменьшите ее изоляционные свойства.

Эти меры предосторожности распространяются на формы с классом и выше, а также на арматурную сталь, нагретую до температуры выше точки замерзания перед заливкой. Формующие детали и арматурная сталь не должны иметь льда, снега и инея. Сами формы должны быть теплее, чем 32 градуса по Фаренгейту, но не теплее, чем бетон, который будет размещен напротив них.Для утепления форм можно использовать теплоизоляционные одеяла и панели из пенопласта. В случае отверстий для столбов убедитесь, что на дне отверстий нет льда, который может вызвать движение столбов после оттаивания.

В центре внимания: оборудование для нагрева и отверждения бетона

В некоторых случаях вам может понадобиться построить ограждения для защиты застывающего бетона от ветра и слишком быстрого испарения.

В смеси

Хорошее взаимодействие между вашим поставщиком бетона и руководителем по бетонированию — еще один ключевой фактор успешного бетонирования в холодную погоду.Завод должен знать температуру на вашем участке, особенно если завод по производству замеса находится на некотором расстоянии.

У вашего бетонного завода есть три метода обеспечения того, чтобы бетон, поступающий на рабочую площадку, соответствовал погодным условиям.

Прежде всего, растение просто повысит температуру воды, используемой в смеси. Пока в агрегатах нет льда, этот метод вполне подходит для умеренно холодных дней. Можно использовать воду с температурой от 140 до 180 градусов по Фаренгейту, но температура выше 180 градусов по Фаренгейту ухудшит смесь.Чтобы предотвратить возможность схватывания бетона, цемент ни в коем случае не должен контактировать с горячей водой; вместо этого заполнитель следует смешать с водой перед добавлением цемента. В качестве альтернативы заполнители и цемент могут быть добавлены в горячую воду путем загрузки партии лентой.

Более мелкие заполнители могут нуждаться в оттаивании, если в них есть лед. При оттаивании заполнителя в миксере необходимо соблюдать осторожность, чтобы не было чрезмерного количества воды из-за таяния льда.

Контроль количества воздуха, захваченного и захваченного бетоном, имеет решающее значение при заливке в холодную погоду. Когда ваша партия прибывает на место работ, она должна содержать не более указанного для проекта воздуха. Поставщик бетона должен уделять пристальное внимание осадке смеси, размеру заполнителя, пропорции цемента, добавок, градации песка, температуре воды в смеси и времени перемешивания, чтобы гарантировать соответствие бетона техническим характеристикам.

Декоративный бетон: корректировка состава смеси при изменении температуры

Еще один способ модифицирования бетона для использования в холодную погоду — это добавить в смесь больше цемента.Дополнительное содержание цемента обеспечит дополнительное тепло во время гидратации. В то время как цемент типа 10 (1) достигнет этой цели, использование цемента типа 30 (III) позволит достичь еще более высокой начальной прочности.

Холодная погода практически не повредит свежий бетон, если он достигнет прочности на сжатие 500 фунтов на квадратный дюйм (3,5 МПа). Чем раньше будет достигнута эта прочность на сжатие, тем меньше вероятность того, что заливка не удастся. Для обеспечения прочности на сжатие на раннем этапе установки периодического действия могут модифицировать смесь, добавляя ускорители для ускорения процесса отверждения.Наиболее часто используемым ускорителем является водный раствор хлорида кальция или хлорид кальция и водоредуцирующая добавка. Хлорид кальция не является антифризом, и для успешного результата необходима защита после заливки. Хлорид кальция помогает ускорить процесс гидратации бетона, действуя как катализатор, помогая высвободить оксид кальция в цементе, что позволяет быстрее инициировать процесс гидратации и быстрее достичь критической прочности на сжатие 500 фунтов на квадратный дюйм (3,5 МПа).

После заливки

Вот где окупаются все ваши тщательные приготовления. Как можно скорее установите защитные материалы на место. Обратите особое внимание на углы, края и узкие участки, так как они сначала сохнут и замерзнут. Проверьте эффективность изоляции, измерив температуру бетона. Размещение термометра между изоляцией и бетоном позволит определить эффективность изоляционного слоя. Если температура начинает падать, используйте дополнительный материал или материал с более высоким значением «R».

В некоторых случаях вы сможете построить укрытия с подогревом для вашей зоны заливки. В этих случаях вы можете установить обогреватели с надлежащей вентиляцией, чтобы область заливки оставалась теплой, избегая при этом прямого контакта свежего бетона с углекислым газом, связанным с невентилируемыми обогревателями или открытым пламенем. В свежем бетоне углекислый газ соединяется с гидроксидом кальция и образует слой карбоната кальция, который приводит к образованию пыли на поверхности заливки.

Американский институт бетона рекомендует поддерживать температуру 70 градусов по Фаренгейту в течение трех дней или 50 градусов по Фаренгейту в течение пяти дней, чтобы набрать достаточную прочность для холодной заливки, чтобы соответствовать техническим требованиям.При тщательном планировании рабочего места и правильном выборе смеси от вашего поставщика эти параметры должны быть достижимы для большинства подрядчиков с конца осени до начала весны в строительном календаре.

Руководство Американского института бетона по бетонированию в холодную погоду

Джон Кульчицки — писатель-фрилансер из Лондона, Онтарио.

ВОЗДУШНАЯ НАВИГАЦИЯ. БОРТОВЫЕ ВМФ

11. Что такое INS? Что вычисляет INS?

(Полностью автономное устройство, которое использует гироскопы и акселерометры для непрерывного измерения ускорения самолета и на его основе вычисляет информацию о скорости и местоположении)

12.Как ИНС направляет самолет?

(оборудование InS автоматически стабилизирует самолет по истинному северу)

13. Есть ли в инерциальной навигационной системе наземные станции?

(нет)

14. Что такое транспондер? Почему транспондер очень полезен для УВД?

( транспондер не является средством навигации в истинном смысле слова, но он очень полезен. Транспондер помогает диспетчеру УВД отслеживать цели, которые могут давать слишком слабое эхо для отображения)

15.Какие у него режимы? Для чего они нужны?

(идентификация A, B используется в военных целях, высота C, канал данных S)

16. Что вы знаете о канале передачи данных в режиме S?

(средство передачи данных воздух / земля с использованием современной технологии SSR)

17. Что означает SSR? Для чего его используют?

(легко получить идентификацию AFT без запроса поворота на 30 градусов от исходного положения)

18.VOR может работать более точно с помощью дополнительных NAVAID. Какая помощь увеличивает точность VOR?

(точность увеличена добавлением доплера)

19. Что означает TCAS? В чем его функция? Какие два разрешения он выдает в случае предполагаемого столкновения?

(Это оборудование реагирует на транспомеры других самолетов поблизости, чтобы определить, возможно ли столкновение)

20.В чем разница между TA (Traffic Advisory) и RA (Resolution Advosory)?

Предупреждающее сообщение Traffic Advisory указывает, где пилот должен искать трафик.

Resolution Advisory дает пилоту совет по подъему или спуску)

АВИАЦИОННАЯ МЕТЕОРОЛОГИЯ

1. Что является предметом безопасности полетов с точки зрения метеорологии?

2.Почему пилоты должны знать поведение погоды?

(Чтобы избежать опасных условий полета, пилоты должны быть осведомлены об атмосфере и погодных условиях.)

3. На чем основаны метеорологические прогнозы?



(на основе перемещений больших воздушных масс и местных условий в точках, где расположены метеостанции)

4. Определите атмосферу.

(Океан воздуха)

5.Какие слои есть в атмосфере? С какой целью он разделен?

(Верхний и нижний уровни для полета)

6. Какие движения вызывают изменения атмосферного давления и температуры?

7. Почему воздушные движения должны интересовать пилота в первую очередь?

8. Что такое приземный ветер?

(у поверхности земли)

9. На какой высоте измеряется приземный ветер?

(измеряется на расстоянии 10 метров)

10.Чего ожидать пилоту, летящему в турбулентности?

(пилот должен предвидеть ухабы)

11. От чего зависит интенсивность турбулентности?

(зависит от размера препятствия и скорости ветра)

12. С какой стороны удобнее подойти к холму или горе

с наветренной стороны или с подветренной стороны и почему?

(при приближении к холму или горе с подветренной стороны пилот должен заблаговременно набрать достаточную высоту.)

13. Почему ветер с наветренной стороны более благоприятен для приближения к холму или горе, чем ветер, дующий с подветренной стороны?

14. На какой высоте рекомендуется очищать горные хребты и вершины?

(700 м)

15. Что такое сдвиг ветра?

(Изменение направления и / или скорости ветра на очень коротком расстоянии в атмосфере)



16.Какие опасности может вызвать сдвиг ветра?

(2 потенциально опасных ситуации)

17. Назовите наиболее важные метеорологические явления, вызывающие серьезные проблемы сдвига ветра на малых высотах.

(грозы и некоторые фронтальные системы возле аэропорта)

18. Определите вихрь.

(порыв со сменой направления и скорости)

19. Что такое подвижный фронт?

(Какие границы перемещаются)

20.Что такое стационарный фронт?

(Какие границы не меняются)

21. В чем разница между холодным и теплым фронтами?

(теплый фронт обычно имеет повышенную влажность)

22. Что такое окклюзия спереди?

(это состояние, при котором воздушная масса удерживается между двумя более холодными воздушными массами и поднимается вверх на более высокие уровни)

23. Какие явления обычно сопровождают грозы?

(сопровождаются громом, молнией, ливнем и градом)

24.Какие типы облаков ассоциируются с грозами?

(с кучево-дождевыми облаками)

25. Какие опасности могут вызвать грозы?

(Сильный сдвиг ветра, обледенение, турбулентность. Повреждения от удара молнии, радиопомехи)

26. Что такое точка росы?

(температура ti, при которой воздух должен охлаждаться, чтобы он стал насыщенным)

27. Что такое туман?

(когда воздух у земли на четыре или пять градусов выше точки росы, водяной пар конденсируется и становится видимым как туман)

28.Что такое туман? В чем разница между туманом и туманом?

(Разница между туманом и туманом: туман существует, если видимость превышает 1 км. Туман существует, если видимость падает ниже 1 км)

29. Что такое потолок?

(определяется как высота над поверхностью до основания самого нижнего слоя облаков)

30. Что такое видимость?

(наибольшее расстояние по горизонтали, на котором объекты видны невооруженным глазом.)

31. Что вы знаете?

(дождь, морось, снег, град, ледяной дождь)

32. Какие две категории информации о погоде?

(Прогнозы и отчеты)

33. Какие прогнозы вы знаете?

(Районные прогнозы, аэродромные прогнозы, специальные прогнозы)

34. Какие отчеты вы знаете?

(Аэродромные сводки погоды, метар.Автоматическая информация о терминале (ATIS), сводки погоды в полете (Volmet)

35. Какие ветра вам известны?

(приземный ветер, хвост, встречный ветер, боковой ветер, боковой ветер)

36. Какие виды тумана вы знаете?

(Толстый () тонкий () dence (), наземный туман)

УПРАВЛЕНИЕ ВОЗДУШНЫМ ДВИЖЕНИЕМ

1. Какова функция Башни?

(Башня выдает информацию самолетам, находящимся под ее управлением, для обеспечения безопасности и предотвращения столкновений )

2.Для чего используется площадка для маневрирования?

(Используется для взлета, посадки и руления воздушных судов, кроме перронов)

3. Как можно разделить аэродромный контроль?

(Air Control и GMC-наземный контроль)

4. Какая информация транслируется на частоте ATIS?

(Atis непрерывно передает информацию о QNH, используемой взлетно-посадочной полосе, направлении и скорости ветра, температуре)

5.Как разделен транспортный контур? Сколько частей в транспортной цепи?

(схема разделена на четыре участка: боковой ветер, ветер, база и конечный заход)

6. Какова стандартная процедура соединения цепей?

(должен прибыть над полем на высоте 2000 футов и спуститься до 1000 футов на мертвой стороне)

7. Что такое орбита?

(360 оборотов)

8.Что вы знаете о вихревом следе? Почему это может быть опасно?

(Это быстро движущийся воздушный цилиндр от каждой законцовки крыла. Это может быть опасно для следования за самолетом)

9. Как минимизировать сжигание топлива на земле?

(Самолеты в планах полета по ППП должны сначала требовать разрешения на запуск двигателей, чтобы УВД мог предупреждать о любых задержках и, таким образом, минимизировать расход топлива)

10. Для чего предназначены идентификаторы безопасности?

(предназначены для минимизации конфликта между прибывающими и вылетающими воздушными судами)

11.Что означает ACC? Опишите основные функции ACC.

(Основная функция РДЦ заключается в разделении воздушных судов с использованием горизонтального и / или вертикального эшелонирования процедурными методами или с помощью радиолокатора.)

12. Что такое код squawk / SSR?

(выделяется в соответствии с заданной системой)

13. Определите процедурное разделение. Как это достигается?

(заранее подсчитав время прохождения AFT каждой точки отчетности)

14.Почему диспетчеру УВД требуется фактическое время для каждой точки отчетности?

(фактическое время в каждой точке донесения контролируется диспетчером и сравнивается () с предварительно рассчитанным значением, чтобы гарантировать соблюдение необходимого временного эшелонирования от предыдущего воздушного судна)

15. На чем основано оформление маршрута?

(РДЦ выдает разрешение по маршрутуc на основе информации в поданных планах полета)

16.Какого рода информацию выдает консультационная служба?

(консультационная служба выдает не разрешения, а только консультативную информацию, и в ней используются слова «советовать» или «предлагать»)

17. В каком случае ADR может вернуться к состоянию полного прохождения дыхательных путей?

(при пересечении государственной границы или границы РПИ / ВПИ)

19. Что обеспечивает контроль подхода? В какой момент AFT переводится из зоны в управление подходом?

(он гарантирует, что воздушные суда по ППП прибывают в последовательности () и что трафик по ПВП попадает в позицию, из которой он может присоединиться к визуальному курсу без конфликта с движением по ППП.В указанной точке выпуска — позиция. Или уровень, согласованный по телефону двумя диспетчерами)

20. Почему необходимо включать AFT в схему ожидания?

(В условиях загруженного движения)

21. Где публикуются схемы размещения?

(на навигационных щитах или табличках приближения)

22. Какова высота решения?

(уровень, на котором пилот при точном заходе на посадку () должен выполнить уход на второй круг (), если ему не удается достичь необходимого визуального ориентира для продолжения захода на посадку)

23.Определите порог. ()

(начало взлетно-посадочной полосы)

24. Расшифровать FIS, ADR, ETA, ETD, EET, EAT, PAR, TW.

(Служба полетной информации, консультативный маршрут, расчетное время Ariwall, расчетное время отправления, расчетное время истечения, ожидаемое время захода на посадку, радар точного захода на посадку, маршрут руления)

25. Какие органы УВД контролируют AFT, летящие по маршруту? (ACC)

26. Какому AFT отдается приоритет?

27.Какое ожидаемое время подхода?

(Это указывает пилоту, что в случае отказа радиосвязи он не должен начинать заход на посадку по приборам до этого определенного времени, чтобы позволить предшествующему самолету снизиться и приземлиться)

28. Что такое STAR?

(это маршрут или трек, по которому воздушное судно должно председательствовать от этапа полета по маршруту до подхода )

ВОЗДУШНОЕ ПРАВО

1.Что такое воздушное пространство?

FIR / UIR) верхний

2. Каковы обычно границы FIR / UIR?

(географические границы государства)

3. В каких случаях границы РПИ предполагают прямые линии?

(Над международными водами и частями мира, имеющими хорошие отношения со своими соседями, они могут принимать прямые линии в соответствии с рекомендациями ИКАО.)

4. Где каждый РПИ / ВДП берет свое название?

(из важного города или страны)

5. Как воздушное пространство подразделяется в структуре РПИ?

(по размеру и виду авиационной деятельности)

6. Какие категории воздушного пространства?

(Контролируемый и неконтролируемый)

7. Определите контролируемое воздушное пространство. Почему это установлено?

(для защиты траекторий вылета, прибытия и ожидания полетов по ППП)

8.Из чего состоит контролируемое воздушное пространство?

(состоит из различных диспетчерских зон аэродрома (CTR), аэродромных диспетчерских зон (TMA), диспетчерских зон и воздушных трасс (CTA)

9. Что такое CTR? Его размеры.

— это воздушное пространство вокруг определенных аэродромов, в котором управление воздушным движением обеспечивается для всех полетов. В зависимости от высоты простирается от уровня земли до заданной высоты или заданного эшелона полета)

10.Что такое CTA? Его размеры.

(часть воздушного пространства, в котором обеспечивается УВД и которая простирается вверх от заданной базовой высоты до верхнего предела, выраженного как эшелон полета)

11. В чем разница между Зоной контроля и Зоной контроля?

12. Что такое зона управления терминалом? Где это установлено?

(Контрольная зона, установленная на пересечении маршрутов контролируемого воздушного пространства в районе одного или нескольких крупных аэродромов)

13.Дайте определение дыхательных путей.

(Контрольная зона в виде коридора обозначена радионавигационными средствами.)

14. Как выражаются критерии визуальных метеорологических условий?

(минимальная видимость и удаленность от облаков)

15. Из чего состоит неконтролируемое воздушное пространство?

(состоит из рекомендательных маршрутов и открытого FIR. )

16. Где могут быть установлены консультативные маршруты? К какому классу они отнесены?

(Консультативные маршруты расположены класса F.AR может быть создан вместо воздушной трассы в некоторых менее развитых частях мира, где движение относительно невелико)

17. Назовите службы УВД в открытом РПИ.

(информация и предупреждения о метеорологических условиях, изменениях работоспособности навигационных средств и средств захода на посадку, состояние аэродромных сооружений, предупреждение о приближении AFT)

18. Как подразделяется воздушное пространство специального назначения?

(опасные, ограниченные, запрещенные зоны)

19.Дайте определения опасным зонам, запретным и запретным зонам.

(Опасная зона — это определенное воздушное пространство, в котором могут происходить опасные для полетов действия. Запрещенная зона — это определенное воздушное пространство, в котором полеты ограничены в соответствии с определенными условиями. Запрещенная зона — это определенное воздушное пространство, в котором полеты запрещены.)

20. Какие два типа категорий полетов доступны в авиации?

(IFR и VFR)

21.Что означают IFR и VFR?

22. Что является более строгим () IFR или VFR? Почему?

23. За что отвечает пилот, выполняющий полет по ПВП?

(в соответствии с vfr пилот несет ответственность за безопасность полета, отделение от других самолетов, высоту над землей и нахождение на достаточном расстоянии от облаков )

24. Какие правила позволяют пилоту работать в условиях, не подходящих для визуального полета?

25.Что такое план полета?

(представляет собой сообщение УВД, составленное командиром воздушного судна или от его имени и затем переданное соответствующим полномочным органом ОВД организациям, связанным с полетом)

26. Что известно как Правила визуального полета?

27. Что должен соблюдать пилот, выполняющий полеты по ППП?

(инструкции ATC)

28. В каких случаях пилот может переключиться с ППП на ПВП?

(Если он может поддерживать VMC (визуальные метеоусловия), находясь в контролируемом воздушном пространстве, и он сообщает ATC, прося их отменить его план полета)

29.Из чего состоит любой типичный отчет о положении?

(идентификация AFT, положение и время, уровень, следующая позиция, расчетное время над ним)

БЕЗОПАСНОСТЬ ПОЛЕТОВ

1. Как вы понимаете термин «безопасность полета»?

(Безопасность полетов — это термин, охватывающий теорию, расследование и категоризацию отказов в полете, а также предотвращение таких отказов посредством регулирования, обучения и подготовки)

2.Почему безопасность полетов является одним из ключевых требований гражданской авиации?

(Поскольку авиационная безопасность защищает гражданскую авиацию от актов незаконного вмешательства)

3. Какие основные факторы влияют на безопасность полетов?

(Человек, машина, окружающая среда)

4. Что вы подразумеваете под термином «человек» как фактор, способствующий безопасности полетов?

(имеется в виду человеческий фактор. Их отношения с другими людьми, с машинами, оборудованием и процедурами)

5.Сильно ли способствует безопасности полетов человек как причинный фактор? Да

6. Что вы подразумеваете под термином «машина»?

(под машиной мы понимаем самолет и его конструкцию)

7. Как технический фактор (машина) может влиять на безопасность полета?

(Таким образом, современная конструкция самолета пытается минимизировать воздействие любой опасности)

8. Что вы подразумеваете под термином «окружающая среда»?

(среда, в которой осуществляется эксплуатация ВС, используется оборудование)

9.Как окружающая среда может влиять на безопасность полетов?

10. Как классифицируется фактор окружающей среды?

(натуральный, искусственный)

11. На что делится антропогенная среда?

(физический и нефизический)

12. Какая часть окружающей среды влияет на безопасность полета больше, чем другая? Почему?

(Элементы окружающей среды)

13.Приведите примеры из окружающей среды.

(Температура, ветер, молния, горы, дождь, лед, град)

14. Приведите примеры антропогенной среды.

(УВД, аэропорты, средства навигации, средства посадки)

15. Приведите примеры физических и нефизических частей окружающей среды.

(нефизический: национальное и международное законодательство, приказы и постановления, стандартные рабочие процедуры и т. Д.))

16. Приведите примеры техногенных опасностей для окружающей среды.

17. Объясните, что такое человеческий фактор.

(Роль человека в авиации)

18. Как можно определить термин «авария / инцидент»?

(происшествие — без погибших, авария — случай с пострадавшими)

19. Каковы основные причины () аварий и происшествий?

(человеческий фактор)

20.Какая причина несчастных случаев считается наиболее важной в настоящее время?

23. Какие системы были разработаны для снижения рисков аварий и происшествий? (CNS / ATM, GPWS, CRM) Система управления взаимоотношениями

24. Что означает CNS / ATM, GPWS, CRM? Скажите о них несколько слов. Система управления взаимоотношениями

25. Какова цель системы предупреждения о приближении к земле? (До уменьшить количество аварий, когда механически достойный AFT сталкивается с землей)

26.Согласны ли вы, что опасности также обнаруживаются при проектировании, производстве или обслуживании AFT?

28. Что такое CFIT?

(управляемый полет на местности)

29. Каковы причины CFIT?

(человеческая ошибка)

30. Что в настоящее время делается для предотвращения этих явлений?

(Программа предотвращения CFIT разработана и принята ИКАО)

ПОИСК И СПАСЕНИЕ

1.Дайте определение термину поиск и спасение.

(Служба экстренной помощи, предназначенная для оказания помощи нуждающимся)

2. Какие инструменты можно использовать при поисково-спасательных операциях?

3. Каковы четыре основные категории поиска и спасания?

(Охотники на дикой местности, спасение структурных обрушений, спасение на море, спасение на воде. )

4. Какие услуги предоставляет поисково-спасательная служба в горах? Какие навыки нужны искателям дикой природы?

(искатели дикой природы.Искателям нужны продвинутые навыки навигации и выживания в дикой природе)

5. Приведите примеры некоторых стихийных бедствий.

(землетрясение, извержение вулкана, торнадо, ураган, наводнение)

6. Почему спасение структурных обрушений называется спасением при стихийных бедствиях или городском спасении?

(городские поисково-спасательные службы используются в случае обрушения зданий, взрывов и подобных инцидентов для поиска людей, нуждающихся в помощи)

7.Каким аварийным оборудованием оснащены поисково-спасательные самолеты?

(В состав оборудования входят индивидуальные спасательные жилеты, кислородные маски, надувные горки, спасательные тросы, аварийные топоры, огнетушители и спасательный плот)

8. Какая служба проводит поиск потерянного плавсредства? Какой опыт нужен?

(Спасение на воде включает поиск потерянного плавсредства. Поисковикам может потребоваться опыт работы с быстрой водой (), болотами () и наводнениями)

9.Когда была организована СГД МЧС России?

(учреждена Указом Президента РФ 10 января 1994 г.)

10. Кто является министром СГД МЧС России?

(Министр МЧС России Пучков)

12. Каковы основные задачи СГД?

(важной задачей, связанной с этим требованием, является эффективное устранение природных и техногенных катастроф)

14.Чем оснащены центральные аэромобильные спасательные бригады?

(Эти группы оснащены авиационным оборудованием, включая вертолеты и грузовые самолеты, il 76, an 74)

15. Что такое гражданская оборона?

(Предполагается, что речь идет о силах ЧС)


как улучшить качество воздуха?

  • О
  • Решения
  • Адвокация
  • Присоединяйтесь к нам
  • Зарегистрироваться
  • Войти

Темы, на которых мы фокусируемся

01.

Чистый
авиация

02.

Чистый
ИКТ

03.

Воздух
Загрязнение

04.

Климат
Изменение

05.

Циркуляр
Экономика

06.

Smart
Города

07.

Устойчивое развитие
Сельское хозяйство

08.

Зеленый
Дом

Бетонирование в жаркую погоду | Проблемы, последствия и меры предосторожности при заливке горячего бетона

Перейти к основному содержанию

Дополнительное меню

  • О нас
  • Контактная информация
  • Главная

О гражданском строительстве

  • Главная
  • Гражданские ноты
    • Примечания

      • Строительные материалы
      • Строительство зданий
      • Механика грунта
      • Геодезия и выравнивание
      • Ирригационная техника
      • Инженерия окружающей среды
      • Дорожное строительство
      • Инфраструктура
      • Строительная инженерия
    • Лабораторные заметки

      • Инженерная механика
      • Механика жидкости
      • Почвенные лабораторные эксперименты
      • Экологические эксперименты
      • Материалы Испытания
      • Гидравлические эксперименты
      • Дорожные / шоссе тесты
      • Стальные испытания
      • Практика геодезии
  • Загрузки
  • Исследование
  • Учебники
    • Учебные пособия

      • Primavera P3
      • Primavera P6

Как долго коронавирус сохраняется в организме, воздухе и в продуктах питания?

Новый коронавирус SARS-CoV-2 легко передается от человека к человеку.Понимание того, как долго вирус сохраняется в организме и как долго он может оставаться живым на поверхности или в воздухе, может помочь предотвратить передачу.

В этой статье исследуются имеющиеся исследования о том, как долго новый коронавирус сохраняется в организме и как долго он остается активным в различных ситуациях.

Все данные и статистика основаны на общедоступных данных на момент публикации. Некоторая информация может быть устаревшей. Посетите наш центр по коронавирусу и следите за нашими обновлениями на странице , чтобы получить самую свежую информацию о пандемии COVID-19.

Новый коронавирус SARS-CoV-2 является вирусом, вызывающим заболевание COVID-19. Большинство людей, у которых развиваются симптомы COVID-19, улучшаются без лечения в течение 2–6 недель. Однако это не обязательно отражает, как долго сам вирус остается активным в организме.

COVID-19 имеет инкубационный период, то есть могут пройти дни, прежде чем человек заметит симптомы. В случае SARS-CoV-2 человек может передать вирус за 48 часов до появления симптомов.

Многие люди испытывают легкие симптомы, а некоторые вообще не испытывают никаких симптомов.Это может затруднить определение того, у кого есть вирус.

Как долго вирус сохраняется в организме, зависит от человека и тяжести заболевания. Центры по контролю и профилактике заболеваний (CDC) рекомендуют людям с положительным результатом теста на COVID-19 изолировать себя на следующий период времени:

Эти цифры представляют, когда человек подвергается наибольшему риску передачи SARS-CoV-2. другие.

Однако вирус может оставаться в организме на низком уровне до 3 месяцев после постановки диагноза.Это может означать, что некоторые люди получают второй положительный результат теста даже после выздоровления, хотя это не обязательно означает, что вирус все еще передается.

По состоянию на октябрь 2020 года нет доказательств того, что человек с легкими или умеренными симптомами может передавать SARS-CoV-2 более чем через 10 дней после первого положительного результата теста.

Как долго длятся симптомы?

В начале пандемии COVID-19 организации здравоохранения сообщили, что у большинства людей симптомы сохранятся недолго.Однако с тех пор люди сообщают, что их симптомы длятся намного дольше, чем это.

Отчет CDC за июль 2020 года показал, что 35% людей, у которых были легкие случаи COVID-19, не вернулись к своему обычному состоянию здоровья через 14–21 день после положительного результата теста. Среди людей в возрасте 18–34 лет без хронических заболеваний каждый пятый не вернулся к своему обычному состоянию здоровья.

Это говорит о том, что у некоторых людей симптомы COVID-19 длятся дольше, чем предполагалось, даже в легких случаях.Для сравнения, более 90% людей, заболевших гриппом или гриппом, выздоравливают примерно через 2 недели после получения положительного результата теста.

Люди, которым требуется стационарное лечение или которые переживают «длительный период COVID», также могут иметь более продолжительные симптомы. Длительный COVID или пост-COVID-синдром — это название набора симптомов, которые некоторые люди продолжают испытывать спустя месяцы после их первоначального заболевания.

Симптомы пост-COVID-синдрома могут включать, но не ограничиваются ими:

  • сильная усталость
  • проблемы со сном
  • одышка
  • головные боли
  • мышечная слабость
  • учащенное сердцебиение
  • субфебрильная температура
  • проблемы с концентрацией внимания
  • провалы в памяти
  • изменения настроения
  • кожные высыпания
  • тошнота или рвота
  • диарея

Исследователи все еще изучают, что вызывает длительные симптомы и как их лучше лечить.

Узнайте больше о долгосрочных последствиях COVID-19.

В исследовании, опубликованном в журнале New England Journal of Medicine , изучалось, как долго SARS-CoV-2 может выживать на различных поверхностях, включая пластик, нержавеющую сталь, медь и картон. Результаты показывают, что вирус может выжить в течение:

  • 4 часов на меди
  • 24 часов на картоне
  • 72 часа на пластике и стали

Однако, пока исследователи могут обнаружить SARS-CoV-2 на различных поверхностях в лаборатории условиях, неясно, соответствует ли это риску заражения при нормальных обстоятельствах.

Исследование, проведенное в сентябре 2020 года в журнале The Lancet , показало, что, когда исследователи протирали различные поверхности в крупной больнице Италии, только один предмет защитного снаряжения дал положительный результат на SARS-CoV-2. Они пришли к выводу, что до тех пор, пока люди следуют стандартным процедурам очистки, риск заражения с поверхностей невелик.

Исследование поверхностей также показало, что SARS-CoV-2 может выжить в форме аэрозоля в течение 3 часов. Аэрозоль — это тонкий туман жидкости, взвешенный в газе, например в воздухе.

Поскольку эксперимент закончился через 3 часа, общее время, в течение которого SARS-CoV-2 выживает в воздухе, могло быть больше. Однако некоторые факторы, такие как температура и влажность воздуха, также могут играть важную роль.

В обзоре за июнь 2020 года отмечается, что другие коронавирусы дольше выживают в более холодном и менее влажном воздухе. Это может означать, что SARS-CoV-2 станет более сезонным вирусом в некоторых климатических условиях. При исследовании поверхностей также не рассматривалось, как вирус может распространяться по воздуху в повседневных ситуациях.

SARS-CoV-2 распространяется воздушно-капельным путем — крошечными каплями жидкости, попадающими в воздух, когда человек кашляет, чихает или разговаривает. Исследование, проведенное в мае 2020 года, показало, что во время громкого разговора в воздух могут быть выброшены тысячи капель, которые остаются в воздухе в течение 8–14 минут в замкнутом пространстве.

Поскольку капли речи не остаются в воздухе надолго в помещении, близость человека к человеку с SARS-CoV-2 является важным фактором риска развития COVID-19.

В настоящее время нет прямых доказательств того, что человек может заразиться SARS-CoV-2 через пищу.Всемирная организация здравоохранения (ВОЗ) заявляет, что коронавирусам для выживания нужно живое животное или человек-хозяин, и что они не могут размножаться на поверхности упаковки пищевых продуктов.

ВОЗ рекомендует мыть фрукты и овощи как обычно и тщательно мыть руки перед едой. Люди также должны следить за тем, чтобы они не делились столовыми приборами или тарелками с теми, кто может заразиться COVID-19.

Если человек считает, что у него есть симптомы COVID-19 или он, возможно, подвергся воздействию вируса, который его вызывает, ему следует самоизолироваться у себя дома и вызвать врача.Не посещайте медицинское учреждение, предварительно не позвонив.

По данным CDC, симптомы COVID-19 могут включать:

  • лихорадку
  • кашель
  • одышку
  • усталость
  • новая потеря вкуса или запаха
  • головная боль
  • тошнота в теле
  • тошнота
  • диарея

Врач может определить, есть ли у человека COVID-19, и если да, то что делать дальше. Если симптомы у человека быстро ухудшаются, ему следует позвонить в службу 911 или в ближайшее отделение неотложной помощи.

Некоторые признаки тяжелой формы COVID-19 включают:

  • проблемы с дыханием
  • боль или давление в груди
  • чувство замешательства
  • невозможность проснуться или бодрствовать
  • синие губы или лицо, которые могут казаться белыми или серыми у людей с более темной кожей

Лучший способ предотвратить COVID-19 и остановить передачу другим людям — это избегать контакта с вирусом, который его вызывает. CDC рекомендует:

  • часто мыть руки водой с мылом в течение не менее 20 секунд
  • использовать дезинфицирующее средство для рук, содержащее не менее 60% спирта, если мыло и вода недоступны
  • избегая прикосновений к лицу, особенно к носу, глаза или рот немытыми руками
  • находиться на расстоянии не менее 6 футов или 2 метров от людей, находящихся за пределами домашнего хозяйства
  • в маске в общественных местах, рядом с людьми из других домашних хозяйств или в ситуациях, когда трудно дистанцироваться
  • прикрывать кашель и чихание салфеткой или внутренней стороной локтя и сразу же выбрасывать использованные салфетки в мусор
  • мыть и дезинфицировать предметы и поверхности, к которым часто прикасаются, каждый день

Люди могут передавать SARS-CoV- 2, даже если они не чувствуют себя плохо, поэтому важно всегда и везде следовать этим рекомендациям.

CDC рекомендует людям носить тканевые маски для лица в общественных местах, где трудно поддерживать физическое дистанцирование. Это поможет замедлить распространение вируса от людей, которые не знают, что они заразились, в том числе от бессимптомных. Люди должны носить тканевые маски для лица, продолжая практиковать физическое дистанцирование. Инструкции по изготовлению масок в домашних условиях доступны здесь. Примечание : Очень важно, чтобы хирургические маски и респираторы N95 предназначались для медицинских работников.

Новый коронавирус, или SARS-CoV-2, активен в организме в течение как минимум 10 дней после появления у человека симптомов. У людей с тяжелым заболеванием это может длиться до 20 дней. У некоторых людей низкий уровень вируса обнаруживается в организме на срок до 3 месяцев, но к этому времени человек не может передать его другим.

В настоящее время нет доказательств того, что вирус может выжить в пище, но первые данные свидетельствуют о том, что он может длиться несколько часов на меди, 24 часа на картоне и до 72 часов на пластике и стали.

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *
